某施工单位承建一高速公路路面工程,项目位于丘陵地区,属亚热带季风气候,地方路网发

admin2022-08-02  44

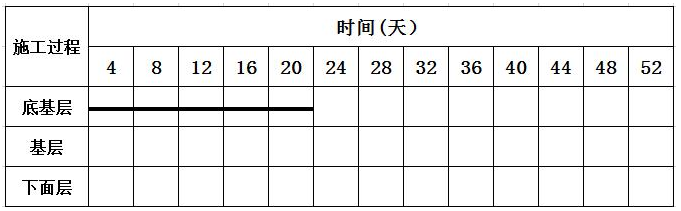

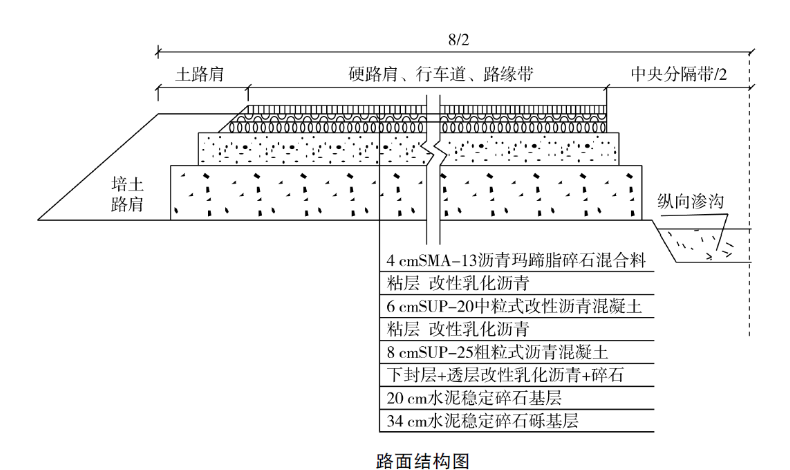

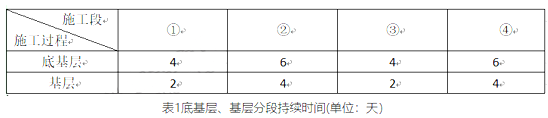

问题 某施工单位承建一高速公路路面工程,项目位于丘陵地区,属亚热带季风气候,地方路网发达,交通运输较为便利。设计速度100Km/h,双向四车道,主线长15Km。起讫桩号为K15+000-K30+000.行车通宽度为3.75m。主要工程内容有:水稳底基层、水稳基层、沥青混凝土面层及路面排水等,路面结构如图1-1所示。施工过程中发生了如下事件:事件一:路面工程施工前,施工单位编制的专项选工方案中,施工安全保证措施包括技术措施,监测监控等,专项方案实施品,项目其报照要求进行了方案交底。同时,施工现场管理人员向X进行了了安全技术交底。其由时,施工现场管理人员向X进行了了安全技术交底。其由双方和项目Y共同签字确认。事件二:路面各层施工时,项目部校入以下主要机械设备:水稳拌合站,沥青混合料拌合站、纤维投纹机、运输车,装裁机、摊铺机,压路机,水泥浆洒布车,振动夯实机,智能沥青酒布车等。K17+100-K17+500段基层在养生过程中出现收缩裂缝。经弯沉检测结构层的承载力满足设计要求,为了防止后期发生质量病害技术人员采取了灌缝处理措施。事件三:面层施工中,施工单位的部分做法如下:①中面层施工前,施工单位完成了成品改性沥青的招标工作,择优选择了一家实力特强的供应商,施工单位要求供货单位供货时需提供有关改性剂与基质沥青的两份技术资料;②中面层施工采用两台摊铺机梯队作业,当日摊铺作业结束后,采用斜缝设置横向按缝:③)F面层沥青玛蹄脂碎石混合材料配合比设计中沥青用量较高,在正式开始上面层施工前,施工单位选取了200m路段作为试验段,采用轮胎压路机进行碾压施工。事件四:K20+000-K25+000段具备先行施工条件,施工单位决定将该段底基层。基层划分为4个施工段进行流水施工,持续时间见表1。待基层施工完成后,对下、中、上面层不分段组织顺序作业,各层施工时间均为4天,底基层与基层,基层与下面层之间的技术间歇均为4天。[问题]1.补充事件一中施工安全保证措施的另外两项主要内容。写出由x,Y的名称。2.补充事件二中路面各层施工时还需要的机械设备,写出基层收缩裂缝处理的其他两种措施。3.写出事件三①中两份技术资料的名称,逐条判断②.③的做法走否正确?若不正确写出正确做法。4.根据事件四中的已知条件,计算K20+0000-K25+000段路面施工工期(单位:天),复制图1-2到专用答题卡上,并完善基层与下面层的横道图。

选项

答案

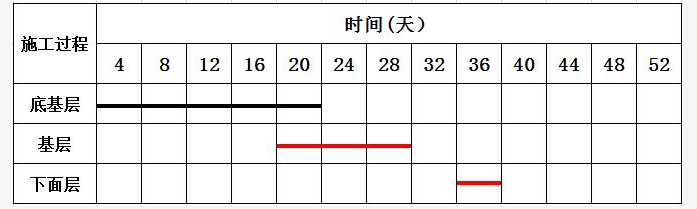

解析 1.(1)另外两项主要内容:组织保障、应急预案;(2)X:作业人员Y:专职安全生产管理人员2.(1)各层施工时还需要的机械设备:碎石撒布车、清除车、洒水车(2)基层收缩裂缝处理的其他两种措施:①在裂缝位置铺设玻璃纤维格棚②洒铺热改性沥青。3.事件三①中两份技术资料的名称:基质沥青的质量检验报告、沥青样品②的做法不正确:正确做法:当日摊铺作业结束后,采用垂直缝设置横向接缝③的做法不正确:正确做法:在正式开始上面层施工前14d,施工单位选取了200m路段作为试验段,初压采用双轮双振动压路机,复压采用胶轮压路机②的做法不正确:正确做法:当日摊铺作业结束后,采用垂直缝设置横向接缝③的做法不正确;正确做法:在正式开始上面层施工前14d.施工单位选取了200m路段作为试验段,初压采用双轮双振动压路机,复压采用胶轮压路机和双轮双振压路机,终压采用双轮双振压路机,边角部分使用小型振动压路机。4.(1)K20+000~K25+000段路面施工工期:44天
转载请注明原文地址:https://tihaiku.com/jzgc/151694.html

最新回复(0)
