某施工单位承包了一级公路H合同段的路基工程,本合同段有填有挖,且需以挖作填,施工
某施工单位承包了一级公路H合同段的路基工程,本合同段有填有挖,且需以挖作填,施工
admin
2022-08-02
35
问题

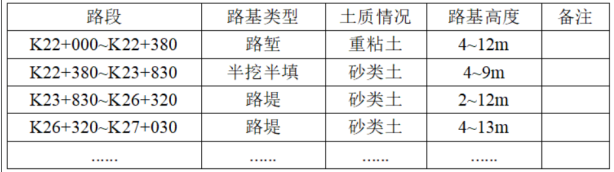

某施工单位承包了一级公路H合同段的路基工程,本合同段有填有挖,且需以挖作填,施工跨越雨季,项目部充分考虑雨期对施工的影响,对选择施工的项目进行详细考查,并编制雨期施工计划。其中部分路段资料如下表所示。
在雨季来临前,施工单位做好了排水工作,在填筑前挖好排水的沟渠,以排除地面水,对原地面松软路段还采取了换填等方法进行处理。做好雨季期间的施工计划,集中人力、分段突击。当天填筑的土层在当天或雨前完成压实,做到随挖、随填、随压。填料利用挖方土作填料,按砂类土在下、重粘土在上进行分层填筑,采用振动压路机压实。雨季路堑施工分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通,挖方边坡一次挖到设计坡面,尽量控制超挖。【问题】1.指出背景资料中不宜在雨期施工的路段。2.简述雨期施工一般选择的路段是什么路段。3.指出路堤填筑的错误做法,并说明理由。4.指出路堑开挖的错误做法,并说明理由。
选项
答案
解析
1.不宜在雨期施工的路段是K22+000~K22+380。
2.雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。
3.错误做法:填料选用重黏土。理由:路基雨期施工填料应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土等,而重黏土的透水性差。
4.错误做法:挖方边坡一次挖到设计坡面。理由:挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过后再修整到设计坡面。
转载请注明原文地址:https://tihaiku.com/jzgc/151354.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
比较掘进和支护的先后,沉井法是属于( )性质的方法。A.掘进与支护平行施工
采用钻井法开凿立井井筒,钻井设计与施工的最终位置必须穿过冲积层,并深入不透水的稳
下列边坡及滑体治理工程的措施,宜优先选用的是( )。A.重力挡墙 B.注浆
按《非煤露天矿边坡工程技术规范》GB51016--2014的规定,下列坡高属于
露天矿可以进行连续式剥采的成套施工设备是( )。A.轮斗挖掘机-带式运输机-排
施工准备工作中的( )还要为确定仓库、堆场面积、组织运输准备之用。A.劳动力需
一般井筒施工中,含主井改装的提升运输形式存在三个阶段,其顺序合理的是( )。A
矿山井巷工程的开拓方式分为( )。A.单向掘进和对头掘进 B.单向掘进和双向
矿业工程中,( )总是构成矿井工程项目关键路线的关键工程。A.行政办公楼工程
单位工程施工组织设计的工程量计算,具有( )的特点。A.根据概算指标 B.要
随机试题
Duringtheearlyyearsofthiscentury,wheatwasseenastheverylifeblood
[originaltext]M:Hello.ThisisGregRicereportingliveinBarrow,Alaska.W:
Thisfishingvillageof1,480peopleisableakandlonelyplace.Setonthe
Mostpeopleareawarethatoutdoorairpollutioncandamagetheirhealth,bu
Mrs.Lee:Hello.68178502. David:Hel
根据《建设工程监理规范》(GB/T50319—2013),下列文件资料中,可作为
BIM竣工模型形成后,土建和机电安装等各专业需要应用竣工模型指导施工,下列做法错
Thechangeinthatvillagewasmiraculou
下表为某大学2004-2008年全校博士生人数变化情况表。根据下表,该大学哪年的
关于工作任务分工的说法,正确的是()。A.工作任务分工可以用相应的组织工具表示其
最新回复
(
0
)
