某公司承建一座公路桥梁工程,该桥上部结构为 16×20m 预应力混凝土空心板,每
某公司承建一座公路桥梁工程,该桥上部结构为 16×20m 预应力混凝土空心板,每
admin
2022-08-02
43
问题

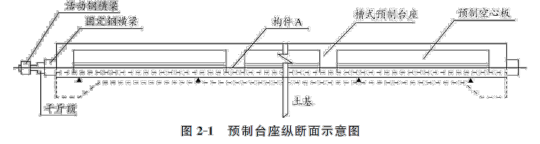

某公司承建一座公路桥梁工程,该桥上部结构为 16×20m 预应力混凝土空心板,每跨布置空心板 30 片。进场后,项目部编制了实施性总体施工组织设计,内容包括:(1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置 8 条预制台座,每条台座 1 次可预制空心板 4 片,预制台座构造如图 2-1 所示。

(2)将空心板的预制工作分解成:①清理模板、台座;②涂刷隔离剂;③钢筋、钢绞线安装;④切除多余钢绞线;⑤隔离套管封堵;⑥整体放张;⑦整体张拉;⑧拆除模板;⑨安装模板;⑩浇筑混凝土;11 养护;12吊运存放等 12 道施工工序,并确定了施工工艺流程,如图 2-2 所示。(注:①~12为各道施工工序代号)
(3)计划每条预制台座的生产(周转)效率平均 10 天,即考虑各台台座在正常流水作业节拍的情况下,每 10 天每条预制台座均可生产 4 片空心板。 (4)依据总体进度计划空心板预制 80 天后,开始进行吊装作业,吊装进度为平均每天吊装8 片空心板。 【问题】1.根据图 2-1 预制台座的结构型式,指出该空心板的预应力体系属于哪种型式?写出构件 A的名称。2.写出图 2-2 中空心板施工工艺流程框图中施工工序 B、C、E、F、G 的名称。(请用施工工序①~?的代号或名称作答)3.列式计算完成空心板预制所需天数。4.空心板预制进度能否满足吊装进度的需要?说明原因。
选项
答案
解析
1.属于先张法。A 是钢绞线(预应力筋)。
2.B-②刷涂隔离剂;C-⑦整体张拉;D-⑤隔离套管封堵;E-⑩浇筑混凝士;F-○
11 养护;G-⑥整体放张。
3.梁的总片数 30×16=480 片,“横向连续设置 8 条预制台座,每条台座 1 次可预制空心板 4片”,所以 8 个台座每次可以生产 32 片梁,“每 10 天每条预制台座均可生产 4 片空心板”,每 10天,8 个台座可以每次生产 32 片梁,所以 480×10/32=150 天。
4.不能。
吊装进度为平均每天吊装 8 片空心板,需要 480/8=60 天,依据总体进度计划空心板 80 天后开始吊装,则吊装在 140 天就可以完成,而生产预制梁则需要 150 天,所以不能满足。
转载请注明原文地址:https://tihaiku.com/jzgc/151292.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
井下水文地质勘探钻孔的施工设计应经( )批准后方可实施。A.总工程师 B.矿
企业、矿井防治水工作的第一责任人是单位的( )。A.总工程师 B.防治水专业
设计某钢筋混凝土机电硐室为半圆拱形,宽5600mm,高4600mm,净面积23m
某施工单位承担一矿山工程项目,采用工程量清单计价模式,报价执行《建设工程工程量清
某矿井工程项目,在实施过程中,施工单位遇到了如下几种情况: 事件1:3月5日,
某矿井工程项目,在实施过程中,施工单位遇到了如下几种情况: (1)3月1日,在
加快井巷工程关键路线施工速度的方法有( )。A.全面规划,统筹安排,综合平衡
专门适用于矿业工程领域中的工程建设其他费用的内容,包括有( )。A.其他组织措
矿山项目决策阶段影响工程投资的因素有( )。A.市场因素 B.建设的标准
关于建设项目投资及矿业工程项目投资特点的说法,正确的是( )。A.建设项目投资
随机试题
[originaltext]M:I’dliketotryonthisjacket.W:Thismightbetoobrightfo
[originaltext]MemorialDayhonorsthosewhodiedinallofAmerica’swars.B
分级绝缘的电力变压器,两台以上并列运行时,当发生接地短路时,要求( )A.
通过全生涯模拟仿真和理财目标的调整和明确,理财师可以( )。A.对客户现在的资
企业隐瞒有关情况或提供虚假材料申请建筑业企业资质的,除按规定处罚外,()年内不得
A.评价药物亲脂性和亲水性B.药效受物理化学性质影响C.作用依赖于药物特异性化学
等渗葡萄糖注射液的浓度(g/ml)为A.30% B.15% C.0.9%
患者女,40岁。石油化工工人,长期与苯接触,1年来全身乏力,Hb50g/L,血小
习近平在庆祝中国人民解放军建军90周年大会上指出:“人民军队的历史辉煌,是鲜血生
关于项目生命周期和阶段划分特点的说法中,错误的是()。A、各项目阶段按照顺序首尾
最新回复
(
0
)
