背景资料: 某工程,签约合同价为30850 万元,合同工期为30 个月、预付款

admin2022-08-02  27

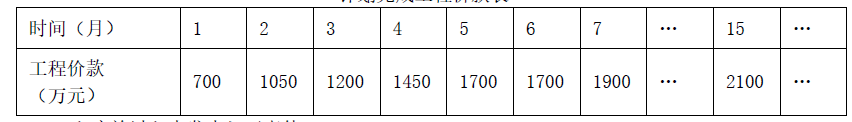

问题 背景资料:某工程,签约合同价为30850 万元,合同工期为30 个月、预付款为签约合同价的20%,从开工后第5 个月开始分10 个月等额扣回。工程项质量保证金为签约合同价的3%,开工后每月按进度款的10%扣留,扣留至足额为止。施工合同约定,工程进度款按月结算:因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过15%时,可以调整综合单价。实际工程量増加15%以上时,超出部分的工程量综合单价调值系数为0.9;实际工程量减少15%以上时,减少后剩余部分的工程量综合单价调值系数为1.1。按照项目监理机构批准的施工组织设计,施工单位计划完成的工程价款见表。工程实施过程中发生如下事件:事件1:由于设计差错修改图纸使局部工程量发生变化,由原招标工程量清单中的1320m3变更为1670m3,相应投标综合单价为378 元/m3。施工单位按批准后的修改图纸在工程开工后第5 个月完成工程施工,并向项目监理机构提出了增加合同价款的申请。【问题】1.计算该工程质量保证金和第7 个月应扣留的预付款各为多少万元?2.工程质量保证金扣留至足额时预计应完成的工程价款及相应月份是多少?该月预计应扣留的工程质量保证金是多少万元?3.事件1 中,综合单价是否应调整?说明理由。项目监理机构应批准的合同价款增加额是多少万元?(写出计算过程)4.项目监理机构在第3、5、7 个月和第15 个月签发的工程款支付证书中实际应支付的工程进度款各为多少万元?(计算结果保留2 位小数)

选项

答案

解析 1.工程质量保证金=30850×3%=925.5 万元
预付款=30850×20%=6170 万元
第7 个月应扣留的预付款是:6170÷10=617 万元
2.工程质量保证金扣留至足额时预计应完成工程款的对应月份为7 月份:
700+1050+1200+1450+1700+1700+1900=9700 万元
前6 个月预计累计扣留保证金=(700+1050+1200+1450+1700+1700)×10%=780 万元,
第7 个月预计应扣留的质量保证金=925.5-780=145.5 万元。
3.(1)事件1 中,综合单价应进行调整。
理由:(1670-1320)÷1320×100%=26.52%>15%,因此应当综合单价进行调整。
(2)应批准的合同价款增加额=[1670-1320×(1+15%)] ×378÷10000×0.9+1320×
(1+15%)×378÷10000-1320×378÷10000=12.66 万元。
4.第3 个月实际支付:1200×(1-10%)=1080 万元
第5 个月实际支付:(1700+12.66)×(1-10%)-617=924.39 万元
第7 个月实际支付:1900-145.5-617=1137.5 万元
第15 个月实际支付:2100 万元。
