(2016年真题)背景资料: 某公路隧道设计为双向四车道分离式隧道,沥青混凝土

admin2022-08-02  42

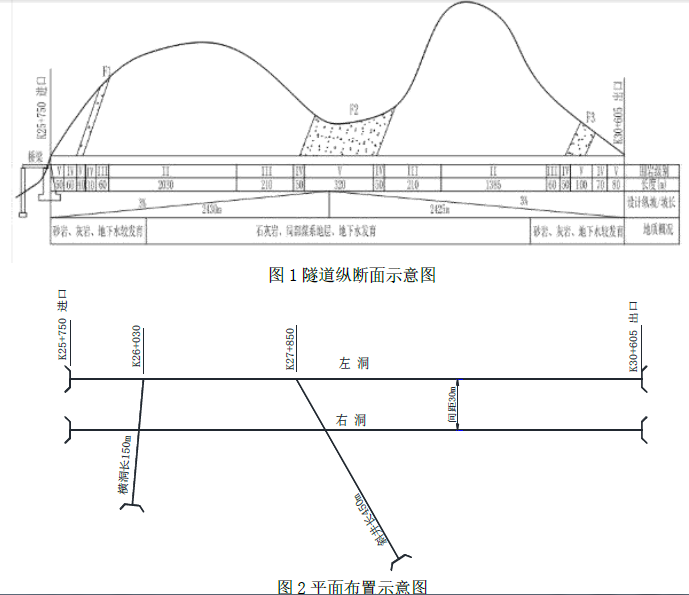

问题 (2016年真题)背景资料:某公路隧道设计为双向四车道分离式隧道,沥青混凝土路面。隧道合同总工期为 36 个月。左右隧道分别长 4855m,中线间距 30m,隧道最大埋深 850m,纵坡为 3%人字坡。其地质条件为:岩性为砂岩、石灰岩,局部有煤系地层;瓦斯含量低,属低瓦斯隧道;穿越 F1、F2、F3 三条断层;地下水发育。左右洞围岩级别均为:Ⅱ级 3415m,Ⅲ级 540m,Ⅳ级 310m,V 级 590m。在距进口 2100m(对应里程 K27+850)处设计了一座斜井,斜井长 450m,向下纵坡 5~8%。隧道纵断面示意图及平面布置示意图分别见图 1、图 2。施工中发生如下事件:事件一:施工单位进场后,经现场调查发现,进口处为深沟,且跨沟桥台位于隧道洞口。经综合考虑,施工单位提出了设计变更方案,在距进口280m 处增设一条长150m 的横洞(见图2)。事件二:施工单位根据地质条件和施工水平,采用钻爆法开挖施工、无轨运输。施工计划进度指标为:Ⅱ级围岩开挖支护130m/月,Ⅲ级围岩开挖支护90m/月,Ⅳ级围岩开挖支护70m/月,V 级围岩开挖支护30m/月,二次衬砌144m/月。施工准备3 个月,二次衬砌及沟槽施工结束滞后于开挖支护1个月,路面铺筑及交通、机电工程施工2 个月,横洞施工4 个月,斜井施工6 个月,不确定因素影响工期1 个月。进出洞口所增加的时间已综合考虑,不再单独计算。事件三:根据现场情况,相关单位拟保留横洞而取消斜井。【问题】1.在有斜井和横洞的情况下,本隧道最多有几个开挖面同时施工?并在平面布置示意图上用箭头标明掘进方向(需在答题卡上复制平面布置示意图作答)。2.根据事件二给出的条件,在事件三中保留横洞而取消斜井的情况下,计算隧道施工最短工期。(计算结果以月为单位,保留一位小数)

选项

答案

解析 1.10 个。2.(1)横洞施工4 个月期间,隧道出口开挖掘进长度=30×3+70×1=160m。(2)横洞工区和出口工区同时相向施工的各级围岩长度Ⅱ级围岩长度=[2030-(280-50-60-40-30-60)+1385]=3375mⅢ级围岩长度=210+210+60=480mⅣ级围岩长度=50+50+50=150mⅤ级围岩长度=320+[100-(160-70-80)]=410m。(3)横洞工区和出口工区同时相向施工的工期=(3375/130+480/90+150/70+410/30)/2=23.6 月。(4)总工期=3+4+23.6+2+1+1=34.6 月。
转载请注明原文地址:https://tihaiku.com/jzgc/151233.html

最新回复(0)
