(2017年真题)背景资料: 某特大桥主桥为连续刚构桥,桥跨布置为(75+6×

admin2022-08-02  31

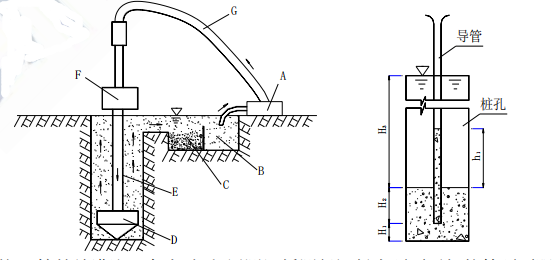

问题 (2017年真题)背景资料:某特大桥主桥为连续刚构桥,桥跨布置为(75+6×120+75)m,桥址区地层从上往下依次为洪积土、第四系河流相的黏土、亚黏土及亚砂土、砂卵石土、软岩。主桥均采用钻孔灌注桩基础,每墩位8 根桩,对称布置。其中 1#、9#墩桩径均为φ1.5m,其余各墩桩径均为φ1.8m,所有桩长均为 72m。施工中发生如下事件:事件三:钻孔施工的钻孔及泥浆循环系统示意图如图 5-1 所示,其中 D 为钻头、E 为钻杆、F 为钻机回转装置,G 为输送管,泥浆循环如图中箭头所示方向。事件四:3#墩的 1#桩基钻孔及清孔完成后,用测深锤测得孔底至钢护筒顶面距离为 74m。水下混凝土灌注采用直径为 280mm 的钢导管,安放导管时,使导管底口距孔底 30cm,此时导管总长为 76m, 由 1.5m、2m、3m 三种型号的节段连接而成。根据《公路桥涵施工技术规范》要求,必须保证首批混凝土导管埋置深度为 1.0m,如图 5-2 所示,其中 H1 为桩孔底至导管底端距离,H2 为首批混凝土导管埋置深度,H3 为孔内水头(泥浆)顶面至孔内混凝土顶面距离,h1 为导管内混凝土高出孔内混凝土顶面的高度,且孔内泥浆顶面与护筒顶面标高持平。混凝土密度为 2.4g/cm3,泥浆密度为 1.2g/cm3。事件五:3#墩的 1#桩持续灌注 3 个小时后,用测深锤测得混凝土顶面至钢护筒顶面距离为 47.4m,此时已拆除 3m 导管 4 节、2m 导管 5 节。图 5-1 钻孔泥浆循环系统示意图图 5-2 混凝土灌注示意图事件六:某桩基施工过程中,施工单位采取了如下做法:(1)钻孔过程中,采用空心钢制钻杆。(2)水下混凝土灌注前,对导管进行压气试压试验。(3)泵送混凝土中掺入泵送剂或减水剂、缓凝剂。(4)灌注混凝土过程中注意测量混凝土顶面高程,灌注至桩顶设计标高时即停止施工。(5)用于桩身混凝土强度评定的混凝土试件置于桩位处现场,与工程桩同条件养护。【问题】1.写出图 5-1 中设备或设施 A、B、C 的名称与该回旋钻机的类型。2.事件四中,计算 h1(单位:m)与首批混凝土数量(单位:m3)(计算结果保留 2 位小数,π取 3.14)。3.计算并说明事件五中导管埋置深度是否符合《公路桥涵施工技术规范》规定?4.事件六中,逐条判断施工单位的做法是否正确,并改正错误。

选项

答案

解析 1.A 为泥浆泵、B 为泥浆池、C 为沉淀池(或沉渣池),该钻机为正循环回旋钻机。
2.H3=74-1-0.3=72.7m,h1=(72.7×1.2)/2.4=36.35 m
首批混凝土数量 V=(3.14×1.82×1.3)/4+(3.14×0.282×36.35)/4=5.54m3 3.导管埋置深度=74-47.4-22-0.3=4.3m,导管埋设深度符合规范的“导管埋置深度宜控制在 2~6m”的规定。
4.(1)正确;
(2)错误,改正为“必须对导管进行水密承压和接头抗拉试验,严禁用压气试压”;
(3)正确;
(4)错误,改正为“灌注的桩顶标高应比设计标高高出一定高度,一般为 0.5m,以保证混凝土强度”;
(5)错误,改正为“桩身混凝土强度评定的混凝土试件应置于试验室标准养护条件下养护 28d”。
