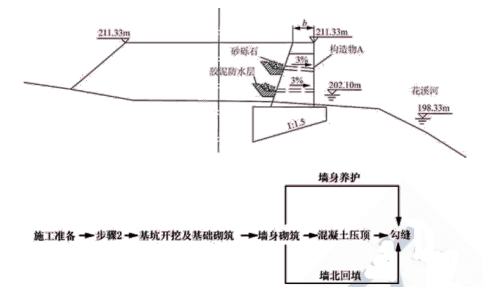

问题 背景资料:某施工单位承包了南方某二级公路 D 合同段路基施工,其中 K8+200~K8+320 为沿河路基,设计为浆砌块石路肩挡土墙(见图),挡土墙最大高度为 11.2m,设计高程 211.33m,设计洪水位 202.10m,常水位 198.90m。施工单位选择在枯水季节施工,挡土墙施工前全面做好排水系统,施工工艺见图。在基坑挖到设计高程后,经检验基底承载力等各项指标满足要求,开始进行基础砌筑。基础施工完后,立即进行基坑回填。基础圬工强度达到要求后,进行墙身砌筑。挡土墙砌筑与路基回填交替施工,对挡土墙按高度分阶段验收。墙背填料采用与前后路段路堤填料相同的黏土,做到逐层填筑,逐层压实。【问题】1.按照施工技术管理制度要求,施工单位在基坑回填前必须履行哪道程序?2.墙背填料采用黏土是否合适?说明理由。3.写出步骤 2 所对应的工艺名称以及墙身中的构筑物 A 的名称。

选项

答案

解析 1.按照施工技术管理制度要求,施工单位在基坑回填前还需办理基础隐蔽工程质量检验手续。2.(1)墙背填料采用黏土不合适。(2)理由:该挡土墙浸水,应选择强度高、透水性好的材料。3.(1)步骤 2 对应的施工工艺是测量放样。(2)墙身中的构筑物 A 是泄水孔。
