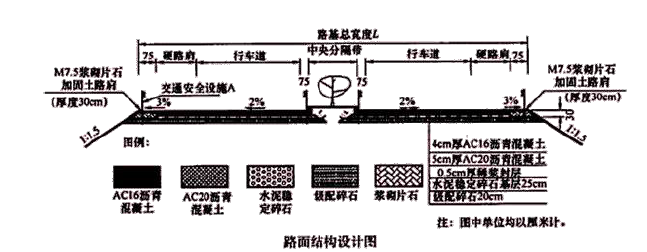

问题 背景资料:某施工单位承接了平原区一段长 60.5km 的双向四车道新建高速公路路面施工。该高速公路设计车速为 100km/h,全线均为填方路堤,平均填方高度 1~2m。硬路肩宽 3m,中央分隔带宽 2m,单车道宽度 3.75m,土路肩宽 0.75m(采用M7.5 浆砌片石加固)。路面面层采用AC-16 沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示:该项目实施过程中产生了如下事件:事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.8。事件二:基层施工完毕后,为了使沥青面层与基层结合良好,在基层上撒布了一层油。事件三:针对基层的施工,施工单位在施工组织设计中做了详细要求,现摘录5 条技术要点如下:(1)应在下承层施工质量检测合格后,开始摊铺上层结构层,采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;(2)分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料。(3)采用两台摊铺机并排摊铺时,两台摊铺机的型号及磨损程度宜相同。在施工期间,两台摊铺机的前后间距宜不大于10m,且两个施工段面纵向应有300?400mm 的重叠。(4)气候炎热,干燥时碾压时含水率比最佳含水率降低0.5%?1.5%。(5)对水泥稳定材料,因故中断时间大于3h 时,应设置横向接缝。摊铺时分两幅摊铺时,纵缝应斜接。事件四:稀浆封层施工前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性,由现场经验确定。事件五:该工程采用清单计价,施工合同中的清单单价部分摘录如下表:【问题】1.计算路基总宽度L(结果保留两位小数)。2.针对加固路肩工程,材料采购人员应采购片石多少立方米(结果保留两位小数)?3.事件二中,施工单位撒油是什么功能层?4.改正事件四中错误之处。5.对事件三中的5 条技术要点逐条判断对错,并改正错误之处。6.事件五中,计算该项目路面面层的合同造价(结果保留两位小数)。7.图中交通安全设施A 的名称。

选项

答案

解析 1.路基总宽度L=0.75+3+2×3.75+0.75+2+0.75+2×3.75+3+0.75=26.00m。
2.一侧加固土路肩的面积:[0.75+(0.3×1.5+0.75)])×0.3/2=0.2925 ㎡
采购的片石总量:0.2925×2×60500/0.8=44240.63m3。
3.透层。
4.稀浆封层混合料乳化沥青的用量应通过配合比设计确定,稀浆封层混合料的加水量应根据施工摊铺和易性,由稠度试验确定。
5.(1)正确。
(2)错误;正确做法:分层施工时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。
(3)正确。
(4)错误。正确做法:气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5%?1.5%。
(5)错误。对水泥稳定材料,因故中断时间大于2h 时,应设置横向接缝。摊铺时分两幅摊铺时,纵缝应垂直相接。

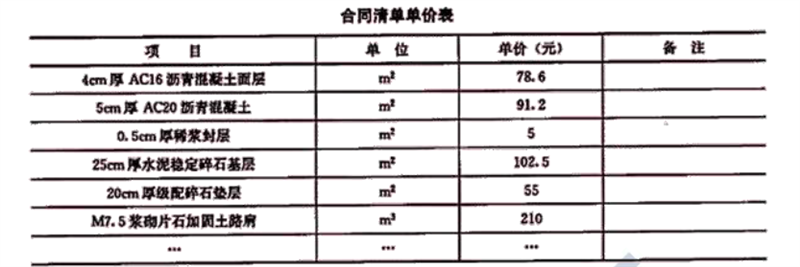

6.AC-16 沥青混凝土面层数量=(0.75+2×3.75+3)×2×60500=1361250 ㎡AC-16 沥青混凝土面层造价=1361250×78.6=10699.43 万元
7.波形梁护栏。
