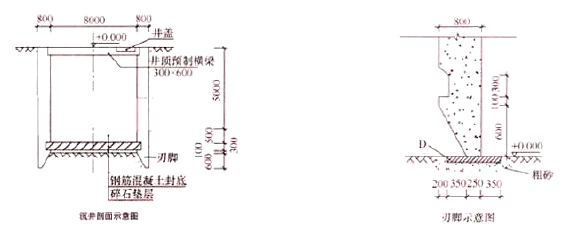

背景资料: 项目部承接一桥梁基础工程,采用沉井法施工,沉井剖面示意图见图1(单

admin2022-08-02  18

问题 背景资料:项目部承接一桥梁基础工程,采用沉井法施工,沉井剖面示意图见图1(单位:mm),项目部按程序和要求完成了各项准备工作。开工前,项目测量员带一测量小组按建设单位给定的测量资料进行高程点与基础中心坐标的布设,布设完毕后随即将成果交予施工员组织施工。按沉井预制工艺流程,在已测定的圆周中心线上按要求铺设粗砂与D(如图所示),采用定型钢模进行刃脚混凝土浇筑,然后按顺序进行施工:立沉井底模、立沉井内模、E、立沉井外模板、浇筑沉井混凝土、F、下沉。下沉前,需要降低地下水(已预先布置了喷射井点);为防止沉井下沉困难,项目部预先制定了下沉辅助措施。【问题】1.按测量要求,该小组如何分工?测量员将测量成果交予施工员的做法是否正确,应该怎么做?2.按沉井预制工艺流程写出D、E、F 的名称。3.降低地下水的高程至少为多少米(列式计算)?下沉辅助措施有哪些?

选项

答案

解析 1.分工:观测、扶尺、辅助。
测量员将测量成果交予施工员的做法不正确,
正确做法:测量成果必须经项目总工审核、监理工程师复核确认方可采用。
2.D:垫木;E:绑扎沉井钢筋;F:拆模和抽除垫木
3.降低地下水的高程:0.000-5.000-0.5-0.3-0.1-0.6-0.5=-7.000m;
沉井辅助措施:井外高压射水、降低井内水位;压重或接高沉井;空气幕;泥浆润滑套。
