背景资料: 某公司承建一桥梁工程。该桥上部结构为16×20m 预应力混凝土空心
背景资料: 某公司承建一桥梁工程。该桥上部结构为16×20m 预应力混凝土空心
admin
2022-08-02
85
问题

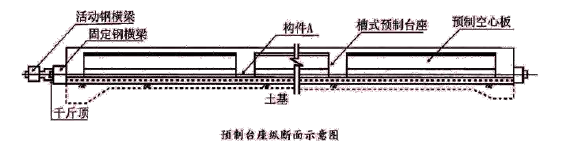

背景资料:某公司承建一桥梁工程。该桥上部结构为16×20m 预应力混凝土空心板,每跨布置空心板30 片。进场后,项目部编制了实施性总体施工组织设计,内容包括:(1)根据现场条件和设计图纸要求,建设空心板预制场。根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8 条预制台座,每条台座l 次可预制空心板4片。预制台座构造如下图所示:

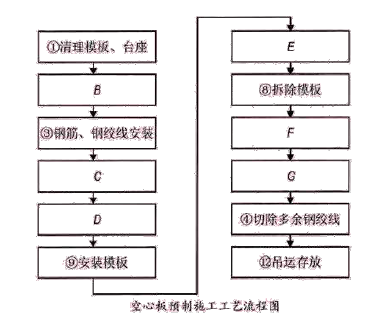

(2)将空心板的预制工作分解成:①清理模板、台座:②涂刷隔离剂;③钢筋、钢绞线安装:④切除多余钢绞线;⑤隔离套管封堵;⑥整体放张;⑦整体张拉;⑧拆除模板;⑨安装模板;⑩浇筑混凝土;⑾养护;⑿吊运存放12 道施工工序,并确定了施工工艺流程如下图所示。(注:①~⑿为各道施工工序代号)
(3)计划每条预制台座的生产(周转)效率平均为10 天,即考虑各条台座在正常流水作业节拍的情况下,每10 天每条预制台座均可生产4 片空心板。(4)依据总体进度计划空心板预制80 天后,开始进行吊装作业,吊装进度为平均每天吊装8 片空心板。【问题】1.根据图中预制台座的结构型式,指出该空心板的预应力体系属于哪种型式?写出构件A 的名称。2.写出空心板施工工艺流程框图中施工工序B、C、D、E、F、G 的名称。(选用背景资料给出的施工工序①~⑿的代号或名称作答)3.列式计算完成空心板预制所需天数。4.空心板预制进度能否满足吊装进度的需要?说明原因。
选项
答案
解析
1.属于先张法。A 是钢绞线。
2.B:②刷涂隔离剂;C: ⑦整体张拉;D: ⑤隔离套管封堵;E:⑩浇筑混凝土;F:⑾养护;G:
⑥整体放张。
3.梁的总片数30×16=480 片,“横向连续设置8 条预制台座,每条台座1 次可预制空心板4 片”,所以8 个台座每次可以生产32 片梁,“每10 天每条预制台座均可生产4 片空心板”,每10 天,8 个台座可以每次生产32 片梁,所以480×10/32=150 天。
4.不能。吊装进度为平均每天吊装8 片空心板,需要480/8=60 天,依据总体进度计划空心板80 天后开始吊装,则吊装在140 天就可以完成,而生产预制梁则需要150 天,所以不能满足。
