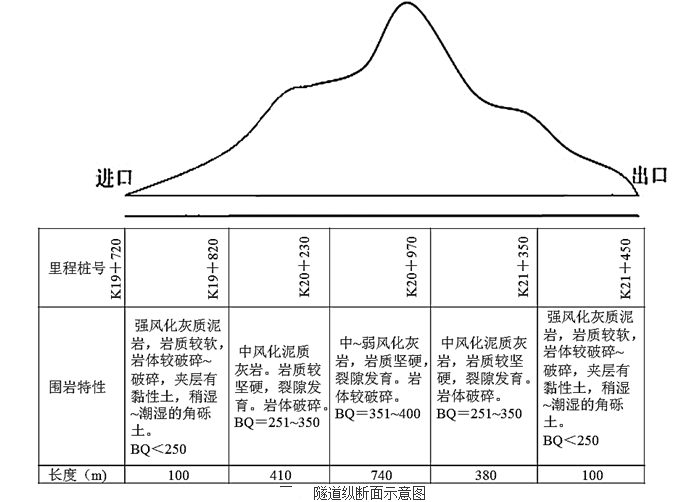

某施工单位承建分离式双向六车道高速公路山岭隧道工程,其起讫桩号为K19+720~K21+450,全长1730m。隧道两端洞口100m范围内为偏压浅埋段,其围岩级别为Ⅴ级。隧道洞口开挖断面宽度为13.5m,左右洞口中心线间距为50m。隧道左右洞地质情况相同。隧道最大埋深为80m,隧道纵断面示意图如图1所示。该隧道设计支护结构为复合式衬砌(即初期支护+混凝土二次衬砌)。
开工前,有关单位根据围岩特性对该隧道各段围岩的级别进行了核实,并计算了各级围岩段占全隧长的百分比。在隧道施工过程中进行了安全质量检查,发现施工单位存在如下错误做法:①初期支护施工过程中,喷射混凝土采用干喷工艺;②对于隧道底部超挖部分采用洞渣回填;③仰拱和底板混凝土强度达到设计强度75%,允许车辆通行;④二次衬砌距Ⅳ级围岩掌子面的距离为100m。问题1.该隧道是否属于小净距隧道?说明理由。2.写出图1中BQ的中文名称,判断K20+230~K20+970段、K20+970~K21+350段围岩级别,计算Ⅳ级围岩总长与全隧长度的百分比(小数点后保留1位)。3.逐条修改安全质量检查过程中发现的错误做法。4.施工单位的错误做法中,哪两条属于重大安全事故隐患(用编号表示)。从单位和项目两个层次分别写出重大安全事故隐患排查治理第一责任人。
选项
答案
解析
1.属于小净距隧道。理由:根据规范要求,Ⅴ级围宕隧道的中迥岩墙厚度小于开挖断面宽度的3.5倍时,属于小净距隧道。13.5(单隧道开挖断面宽度)×3.5=47.25m,50(两条隧道中心点距离)-6.75-6.75(隧道开挖断面半径)=36.5,36.5<47.25,因此是小净距隧道。
2.BQ:岩体基本质量指标;K20+230~K20+970围岩级别为Ⅲ级。K20+970~K21+350围岩级别为Ⅳ级。Ⅳ占总长百分比:(380+410)/1730×100%=45.7%
3.①初期支护施工过程中,喷射混凝土应采用湿喷法或潮喷法。②超挖部分应采用与衬砌相同强度等级混凝土浇筑。③仰拱和底板混凝土强度达到设计强度100后方可允许车辆通行。④二次衬砌距Ⅳ级围岩掌子面的距离为不得大于90m。
4. ①④属于重大安全事故隐患。
单位重大安全事故隐患排查治理第一负责人:企业法定代表人。
项目重大安全事故隐患排查治理第一负责人:项目经理。【本知识点新教材有改动】
转载请注明原文地址:https://tihaiku.com/jzgc/150601.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
背景资料 某施工企业承担一地面建筑的基坑开挖:工程。基坑开挖深度为
背景资料 某施工企业承担一地面建筑的基坑开挖:工程。基坑开挖深度为
背景资料 某施工企业承担一地面建筑的基坑开挖:工程。基坑开挖深度为
关于巷道喷射混凝土支护工程的检验项目及要求有( )。 A.所用的水泥、水、
矿井工程的总承包项目售后服务期一般在( )后开始。 A.井上、下所有安装
关于矿业工程施工质量的检验、评定与验收,正确的说法是()。A.工程施工中有较多
不属于加快矿山工程进度措施的是( )。 A.选择合理的施工方案 B
关于矿业单位工程施工组织设计的编制依据,以下说法错误的是( )。
背景资料一立井井筒工程,按我国现行建筑安装工程费用项目构成的合同总价为3000万
背景资料一立井井筒工程,按我国现行建筑安装工程费用项目构成的合同总价为3000万
随机试题
Forcenturies,untilthefirstAmericansreachedthemoon,menspeculatedasto_
[originaltext]WhenColonelHarlandSandersretiredattheageof65,hehad
[originaltext]ThefamilyofSaraiSierra,anAmericanwomanwhowentmissin
C
下列哪个室内供暖系统无法做到分户计量和分室温度调节?()A.户内双管水平并联
隧道衬砌混凝土浇筑模板最大长度不应超过()。A、200cm B、150cm
机器设备的经济性贬值因素不包括( )。A.生产能力相对过剩 B.成本提高售价没
女,2个月,母乳喂养,剧烈哭闹,惊厥,查体:面色苍白,前囟张力增高,瞳孔不等大。
助人活动是社会工作者与服务对象双方围绕解决困难和问题而展开的()。A.持续互
甲公司与乙空调器厂签订一份空调器的买卖合同,约定货到后7天内付款。后乙空调器厂在
最新回复
(
0
)
