某桥上部为3×25m预应力钢筋混凝土连续箱梁,下部为圆柱式墩,桩基础。桥面宽度为

admin2022-08-02  37

问题 某桥上部为3×25m预应力钢筋混凝土连续箱梁,下部为圆柱式墩,桩基础。桥面宽度为8.5m,桥面纵坡3.5%,双向横坡1.5%,桥梁高度24m。地基土层从上到下依次为杂填土、砂岩。施工过程中发生了如下事件:事件一:项目经理部决定采用盘扣式支架搭设满堂支架浇筑连续箱梁,支架搭设高度24m,宽度9m,并按规定设置纵、横、平面斜杆,经支架设计验算确定了布置间距并委托第三方验算,专项施工方案编制完成后,经项目总工程师签字并加盖项目经理部公章,报总监理工程师签字盖章后即组织施工。事件二:项目经理部按照专项施工方案完成地基处理、支架搭设、模板、钢筋和预应力管道安装,经监理工程师现场对模板、钢筋和预应力管道检查验收后浇筑箱梁底板和腹板混凝土。事件三:箱梁混凝土分两次浇筑,第一次浇筑底板和腹板,第二次浇筑顶板。第一次浇筑混凝土时纵向由高处向低处浇筑,横向对称浇筑,气温最高达32℃,经过30小时完成混凝土浇筑。待第一次浇筑混凝土完成,开始洒水养护时发现,先浇筑部分混凝土顶面出现裂缝。事件四:本桥箱梁为C40混凝土,低松弛钢绞线,夹片式锚具。施工单位在张拉压浆过程中采取了如下做法:①预应力张拉程序为:0→δcon(持荷5min锚固);②在水泥浆中加入铝粉膨胀剂:③压浆自高处向低处进行。问题1.事件一中,支架工程是否属于超过一定规模的危大工程?专项施工方案实施前还应完善哪些手续?2.事件一中,支架搭设高宽比是否满足相关规定?如果不满足,说明理由和应采取的处理措施。3.事件二中,浇筑混凝土之前遗漏了哪些验收程序和工序?4.说明事件三中混凝土产生裂缝的主要原因。5.逐条判断事件四中施工单位的他做法是否正确?若不正确写出正确做法。

选项

答案

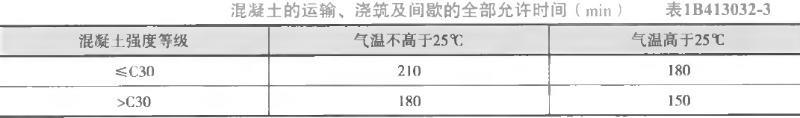

解析 1、支架工程属于超过一定规模的危大工程。理由:支架搭设高度24m,超过8m,属于超过一定规模的危险较大的工程。施工单位应当组织召开专家论证会对专项施工方案进行论证,根据专家意见修订专项施工方案,经施工单位技术负责人、总监理工程师、建设单位负责人审核签字后组织施工。2、不满足相关规定。理由:支架搭设高度24m,宽度9m,支架高宽比=24/9≈2.67。支架高宽比应小于等于2,所以本工程支架不符合要求。处理措施:扩大支架宽度,满足高宽比要求。3、①对地基承载力进行验算或加固验收。②设置预拱度,支架搭设完成后应进行验收,并进行预压。③超过8m的支架,还应对其稳定性进行安全论证。4、(1)浇筑时由高处向低处浇筑,不符合要求。(2)浇筑时间过长,根据规范,气温高于25℃时,C30以上混凝土的运输、浇筑及间歇的全部时间不得超150分钟。5、(1)错误正确做法:张拉程序为:0→初应力→δcon(持荷5min锚固)。(2)错误正确做法:应用于钙矾膨胀剂,不得使用铝粉膨胀剂。(3)错误正确做法:压浆自低处向高处进行。
转载请注明原文地址:https://tihaiku.com/jzgc/150585.html

最新回复(0)
