某大桥桥长232.4m,中心里程桩号为K13+662,上部结构为9孔25m装配式

admin2022-08-02  26

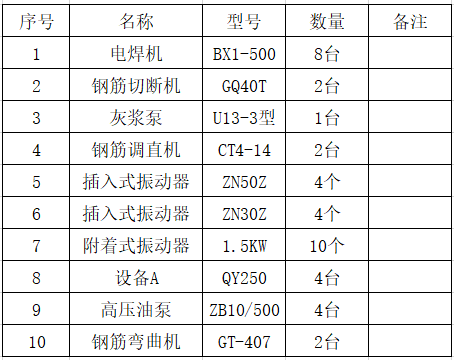

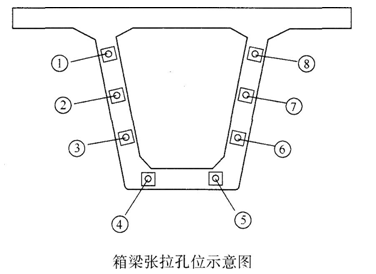

问题 某大桥桥长232.4m,中心里程桩号为K13+662,上部结构为9孔25m装配式预应力混凝土连续箱梁,共计72片。单片箱梁长25m,高1.4m,底板宽1m,顶板宽2.4m(中板)、2.85m(边板)。钢绞线采用φ15.24低松弛高强度钢绞线,中跨单片箱梁钢绞线615.8kg,边跨单片箱梁钢绞线789.6kg。箱梁预制在本合同段2号预制场进行。混凝土由建在预制场中的搅拌站集中供应。场内设72个箱梁台座,每个台座使用一次。     预制场的主要机具、设备配置如下:预应力筋的下料长度应通过计算确定,计算时应考虑结构的孔道长度或台座长度、焊接接头或镦头预留量、冷拉伸长值、弹性回缩值、张拉伸长值和张拉工作长度等因素。     箱梁张拉孔位示意图如下图所示。问题:     1.表中的设备A是用于预应力张拉的什么机械设备?除钢筋预应力机械设备外,表中的哪些设备是用于钢筋加工机械设备?     2.预应力筋的下料长度计算还应考虑哪些因素?     3.预应力筋锚具、夹具和连接器进场时,除应按出厂合格证和质量证明书核查锚固性能类别、型号、规格及数量外,还应进行哪些检验?(至少写出三项)     4.写出箱梁8个孔张拉的先后顺序。《》()

选项

答案

解析 1.设备A是千斤顶。用于钢筋加工设备有电焊机、钢筋切断机、钢筋调直机、钢筋弯曲机。
     2.还应考虑锚夹具厚度、千斤顶长度。
     3.还应进行如下检验:外观检查、硬度检验、静载锚固性能试验。
     4.张拉的先后顺序为①⑧→③⑥→②⑦→④⑤,对称张拉。
