某实施监理的建设项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度

admin2022-08-02  45

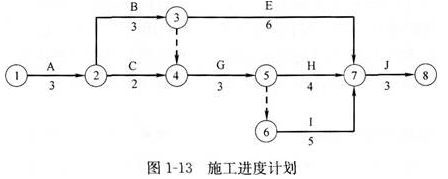

问题 某实施监理的建设项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图1-13所示(单位:月)。经项目业主确认后承包商按该计划实施。在施工过程中,发生了下列事件:     事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。     事件2:由于设计变更导致工作G停工2个月。     事件3:由于不可抗力的暴雨导致工作D拖延1个月。     上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作Ⅰ为2.5万元/月,工作J为3万元/月。【问题】 1.该建设项目初始施工进度计划的关键工作有哪些 计划工期是多少  2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少  3.绘制增加工作D后的施工进度计划并计算此时的总工期。 4.工作G、D拖延对总工期的影响分别是多少 说明理由。 5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。

选项

答案

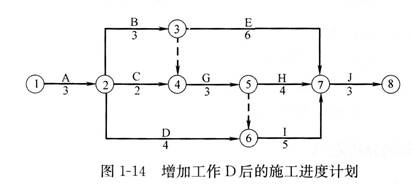

解析 1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。  计划工期=3+3+3+5+3=17个月。2.工作C的总时差=1个月。  工作E的总时差=2个月。3.增加工作D后的施工进度计划如图1-14所示。  此时的总工期=3+3+3+5+3=17个月。4.工作G、D拖延对总工期的影响。  (1)工作G的拖延使总工期延长2个月。    理由:工作G位于关键线路上,总时差为0,它的拖延将延长总工期。  (2)工作D的拖延对总工期没有影响。    理由:工作D没在关键线路上,总时差为2个月大于拖延的1个月,对总工期没有影响。5.承包商施工进度计划调整的最优方案:各压缩I工作和J工作的持续时间1个月。  理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为3×2=6万元;第二种方案是各压缩I工作和J工作的持续时间1个月,其增加的费用为2.5×1+3×1=5.5万元;第三种方案是压缩I工作的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为2.5×2+2×1=7万元。由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩I工作和J工作的持续时间1个月。
转载请注明原文地址:https://tihaiku.com/jzgc/150418.html

最新回复(0)
