某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为1

admin2022-08-02  40

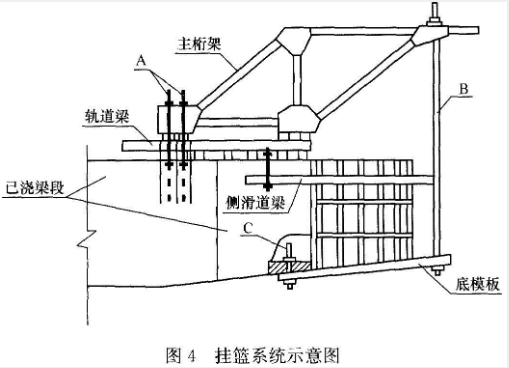

问题 某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16~25m,各梁段高度为2.7~5.6m。主桥0号、1号梁段采用搭设托架浇筑施工,其余梁段采用菱形桁架式挂篮按“T”形对称悬臂浇筑。事件1:施工单位在另一同类桥梁(最大梁段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形桁架式挂篮,单侧挂篮结构及各组成部件如图4所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。事件2:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装顶板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→封锚及预应力管道压浆→挂篮前移就位。事件3:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了人形的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前组织有关人员进行安全技术交底。【问题】1.写出挂篮的组成及挂篮系统示意图中A、B、C各部件的名称。2.在事件1中,挂篮还应完成哪些主要程序后方可投入施工?3.写出事件1中挂篮为满足使用与安全要求还应具备的主要性能。4.写出事件2中工序④、⑧、⑩的名称。5.在事件3中从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?

选项

答案

解析 1.挂篮组成部分包括:主桁架、锚固、平衡系统及吊杆、纵横梁等部分组成,由工厂或现场根据挂篮设计图纸精心加工而成。
挂篮系统中A、B、C各部件的名称如下:A:锚固钢筋装置;B:前吊带装置;C:底模后吊带装置。
2.在事件1中,挂篮完成下列主要程序后方可投入施工:挂篮组拼验收,预压(荷载或静载)试验,监理审批,报主管部门登记备案。
3.事件1中挂篮为满足使用与安全要求还应具备的主要性能:稳定、锚固方便可靠、重量不大于设计规定。
4.事件2中工序④、⑧、⑩的名称如下:工序④:浇筑底板混凝土及养护;工序⑧:检查并清洁预应力管道及混凝土养护;工序⑩:张拉预应力钢束。
5.从事挂篮悬臂浇筑的施工作业人员应采取的高处作业个人安全防护措施包括:头戴安全帽,身穿紧口工作服,脚穿防滑鞋,腰系安全带。
