某施工单位承接了某一级公路工程施工合同段。包含E3标段(K15+000~K16+

admin2022-08-02  26

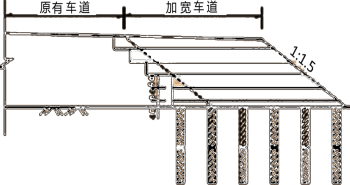

问题 某施工单位承接了某一级公路工程施工合同段。包含E3标段(K15+000~K16+000)填土高度23m和E2标段(K16+920~K18+500)填土高度1m的加宽路基工程和一座隧道(K16+000~K16+920)。事件一:施工单位根据现场地质勘查资料发现E3标段加宽处地基为软土地基,施工单位为了确保路基的稳定、减少路基施工后沉降,施工前对E3标段拓宽部分的地基采取水泥粉煤灰碎石桩(CFG桩)处理措施,如图所示。水泥粉煤灰碎石桩施工工艺流程为:整平地面→(A)→沉管成孔→加料振密→(B)→移动钻机。事件二:施工单位对CFG桩施工做了如下规定:(1)混合料应严格按照成桩试验确定的配合比拌制,搅拌均匀,搅拌时间不得少于1min。(2)沉管至设计高程后应尽快投料,首次投料量应使管内混合料面与投料口平齐。拔管过程中发现料量不足时应及时补充投料。桩顶超灌高度不宜小于0.5m。(3)沉管宜在设计高程留振10s左右,然后边振动、边拔管。拔管速度宜为1.2?1.5m/min,如遇淤泥层,拔管速度宜适当放慢。拔管过程中不得反插。(4)成桩过程中,每个台班应做不少于一组(3个)试块(边长150mm×150mm×550mm的梁形试件),检验其标准养护28d抗折强度。(5)当设计桩距较小时,宜按依次打桩的顺序施工。施打新桩与已打桩间隔的时间不应少于7d。事件三:施工前按照设计要求拆除老路路缘石、旧路肩、边坡防护、边沟及原有构造物的翼墙或护墙等。新旧路基衔接的技术处理措施如下:(1)清除旧路肩边坡上草皮、树根及腐殖土等杂物。(2)修建试验路,由从硬路肩开始下挖台阶,改为从土路肩开始下挖台阶,以消除旧路基边坡压实度不足,加强新旧路基的结合程度,减少新旧路基结合处的不均匀沉降。事件四:E2和E3标段施工该合同段附近地表土主要有膨胀土、盐渍土、黏性土、粉性土、砂土等。为了考虑经济问题和施工质量,就近选取了黏性土和砂土作为填料,并通过取土试验确定填料最小强度。然后安排施工队伍先E2标段后E3标段施工的先后顺序完成路基工程的填筑。事件五:根据土方填筑施工特点,施工单位配置了推土机、铲运机、装载机、平地机、挖掘机、压路机、自卸汽车、空气压缩机、凿岩机等机械。【问题】1.指出背景事件一中施工工艺流程中A、B工序名称。2.改正事件二中CFG桩施工说错误之处。3.事件三中关于新旧路基衔接的技术处理措施是否有错?如有,请改正。4.事件四中,指出E3标段路基加宽优先选择哪种填料,取土试验还应确定填料什么指标?5.该工程E3标段加宽路基容易出现什么病害?6.改正事件五中不适用于该项的机械。

选项

答案

解析 1.A—振动沉桩机就位,B—关机停水。
2.
(1)成桩过程中,每个台班应做不少于一组(3个)试块(边长150mm的立方体),检验其标准养护28d抗压强度。
(2)当设计桩距较小时,宜按隔桩跳打的顺序施工。
3.有错“由从硬路肩开始下挖台阶,改为从土路肩开始下挖台阶”。
改正:由从土路肩开始下挖台阶,改为从硬路肩开始下挖台阶。
4.施工单位应该选择砂土。取土试验还应确定填料最大粒径。
5.路基沉降、路基纵向裂缝。
6.施工单位不需配置:空气压缩机、凿岩机。
转载请注明原文地址:https://tihaiku.com/jzgc/150362.html

最新回复(0)
