某施工单位承接了高速公路施工,K5+840 处有一座高架桥,高架桥位于三面环山的

admin2022-08-02  30

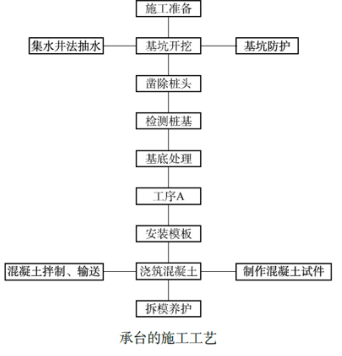

问题 某施工单位承接了高速公路施工,K5+840 处有一座高架桥,高架桥位于三面环山的山间谷地,起点桩号为 K5+596.46,终点里程为 K5+083.54,全长 487.08m。起点接隧道。本桥共 30 条系梁,尺寸为 7.78m×1.0m×1.2m。承台共 6 个,均位于 0 号台,承台尺寸为 5.4m×2.2m×2.0m。承台的施工工艺如下图所示。本工程的主要材料均由施工单位自行采购。在施工过程中,有如下事件发生:事件 1:进场钢筋必须进行分批验收,分别堆存,不得混杂,且应设立识别标志。钢筋在运输过程中,应避免锈蚀和污染。钢筋宜堆置在仓库(棚)内,露天堆置时,应垫高并加遮盖。事件 2:在施工中,由于钢筋购买的问题,需要进行部分重要结构中的主钢筋进行代换,项目部总工进行验算后,决定按照代换的钢筋提交购买计划。同时,对于增加的费用,拟向业主提出价格调整的申请。事件 3:承台施工前,项目部准备了混凝土试模、钢尺、水准仪、全站仪等现场试验仪器。承台混凝土采用 C25 混凝土,搅拌机集中拌合,自动计量,罐车运输,溜管入模,插入式振捣器振捣,分层施工的方法施工。事件 4:混凝土搅拌车到达施工现场后,先高速旋转 20~30s,并对混凝土坍落度进行测试,坍落度测试合格后进行混凝土浇筑。浇筑时采用分层进行,分层厚度为 1m。在新浇筑完成的下层混凝土上浇筑新混凝土,在下层混凝土初凝或能重塑后浇筑完上层混凝土。混凝土下落高差大于2.0m 时,设立溜管。整个浇筑工程均需监理工程师和技术人员进行旁站监督,不定时地检查混凝土拌合物的坍落度,按规定制试件,并作好施工记录。【问题】1.针对事件 1,进场钢筋应按照哪些要求或指标进行分批验收,分别堆存?2.指出事件 2 中施工单位的错误做法,并写出正确做法。3.写出工序 A 的名称。4.补充项目部还应准备的现场试验仪器。5.指出混凝土浇筑中的错误作法并改正。

选项

答案

解析 1.钢筋必须按不同的钢种、等级、牌号、规格及生产厂家分批验收,分别堆存。
2.(1)错误一:项目部总工进行验算后,决定按照代换的钢筋提交购买计划。
正确做法:钢筋需要代换时,应得到设计人员的书面认可。
(2)错误二:对于增加的费用,拟向业主提出价格调整的申请。
正确做法:钢筋代用而增加的费用应由承包人负责。
3.工序 A 的名称是绑扎钢筋。
4. 还应准备混凝土坍落度筒。
5.(1)“浇筑时采用分层进行,分层厚度为 1m”错误,改正为“浇筑时采用分层进行,分层厚度不超过 0.3m”。
(2)“在新浇筑完成的下层混凝土上浇筑新混凝土,在下层混凝土初凝或能重塑后浇筑完上层混凝土”错误,改正为“在新浇筑完成的下层混凝土上浇筑新混凝土,应在下层混凝土初凝或能重塑前浇筑完成上层混凝土”。
转载请注明原文地址:https://tihaiku.com/jzgc/150345.html

最新回复(0)
