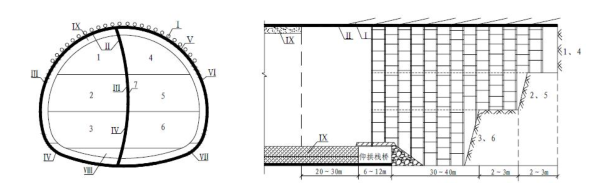

问题 某施工单位承接了 10km 的山区二级公路工程项目,其中包含一座长 800m 的双车道隧道。隧道出口处于浅埋段,围岩级别较差导致在施工过程中围岩变形较大,拱顶下沉最大值达到 1.6m,因此经建设单位、设计单位、监理单位、施工单位现场勘查后,将从目前掌子面 DK118+549 至 DK118+629 由原设计台阶法开挖变更为 CD 法,具体施工流程如下图所示:施工单位针对该项目编制了施工方案,发生以下事件:事件一:主要采用钻爆开挖,并配合人工出渣。事件二:断层破碎带及其影响带地段初期支护及时封闭成环,根据围岩量测结果及时施作二次衬砌。事件三:为了稳定工作面,采取一些辅助施工措施进行超前加固。事件四:根据《公路水路行业安全生产风险管理暂行办法》(交安监发[2017]60 号)规定,从事公路水路行业生产经营活动的企事业单位(以下简称生产经营单位)是安全生产风险管理的实施主体,应依法依规建立健全安全生产风险管理工作制度,开展本单位管理范围内的风险辨识、评估等工作,落实重大风险登记、重大危险源报备和控制责任,防范和减少安全生产事故。公路水路行业安全生产风险管理工作应坚持“单位负责、行业监管、动态实施、科学管控”的原则。【问题】1.补充隧道施工工序中的工作内容。2.背景材料中隧道开挖方案变更属于什么变更,应由谁进行审批?3.事件一中的做法是否正确,说明理由。4.事件二中,位移变形达到什么要求时,才能进行二次衬砌。5.事件三中,超前加固的措施有哪些?6.安全生产风险辨识分为全面辨识和专项辨识,全面辨识应每年不少于几次。

选项

答案

解析 1.Ⅰ超前支护;7 拆除中隔墙;Ⅷ仰拱及填充混凝土;Ⅸ拱墙二次衬砌。
2.较大设计变更,应由省级交通运输主管部门审批。
3.不正确。理由:应以人工开挖、人工和机械配合出渣为主,可适当采用控制爆破,以免破坏已完成的临时支撑隔墙。
4.(1)隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;
(2)隧道位移相对值已达到相对位移量的90%以上。
5.超前锚杆、插板、超前小导管、管棚及围岩预注浆加固等。
6.1 次。
