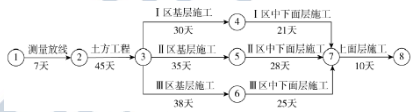

下图为某道路工程施工进度计划网络图,总工期和关键线路正确的有( )。
A.总工期113天B.总工期125天C.①-②-③-④-⑦-⑧D.①-②-③-⑤-⑦-⑧E.①-②-③-⑥-⑦-⑧
选项
A.总工期113天
B.总工期125天
C.①-②-③-④-⑦-⑧
D.①-②-③-⑤-⑦-⑧
E.①-②-③-⑥-⑦-⑧
答案
BDE
解析
根据双代号网络图,关键线路有两条,分别是①-②-③-⑤-⑦-⑧和①-②-③-⑥-⑦-⑧,总工期为关键线路的总持续时间,为 125 天。
转载请注明原文地址:https://tihaiku.com/jzgc/150283.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
当采用排淤法处理软土地基时,对施工期置换淤泥质软基的平面位置及深度检查可选用的方
在疏浚与吹填工程施工中,可采取的环保措施有()。A.耙吸挖泥船耙头加高压冲水
在疏浚工程施工组织设计编制中,应根据影响本工程施工的自然因素,确定本工程挖泥船的
按照港口与航道工程施工用电安全生产的要求,施工现场必须实行()制,所有电器设备必
对施工进度计划的内容检查后,应提出月度施工进度报告,报告应包括下列内容()。A
工程施工进度计划的实施重点包括()。A.总进度计划目标的分解 B.绘制施工进
在对进度计划调整时,对落后的关键线路()。A.无需调整 B.必须采取措施加快
航道整治工程施工部署的内容和侧重点在航道整治工程施工中一般应包括()。A.确定
港口工程施工控制网测定后,在施工中应定期复测,复测间隔时间不应超过()个月。A
当斜坡堤堤身采用爆破挤淤填石施工方法时,置换淤泥质软基的()均应进行施工期和竣
随机试题
Globalaveragetemperaturesaresettoriseby1°Cabovepre-industriallevel
某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),其中关键线路有(
宪法解释一般要遵循以下原则:()A.四项基本原则 B.法治原则 C.系统解释
已发生的采购交易均已记录的关键内部控制不包括( )。A、采购经适当级别批准 B
作为一种竞争战略,市场定位的主要方式有( )。A.产品定位 B.避强定位
提交勘察成果资料后()d内,发包人应一次付清全部勘察费用。A、7B、10C、
能漂白毛发,不宜用在有毛发部位的药物()A.异维A酸 B.维A酸 C.阿
设备安装工程概算编制方法主要有()。A.预算单价法 B.定额指标法 C.扩大
(2014年真题)施工合同实施偏差分析的内容包括:产生合同偏差的原因分析,合同实
施工质量事故处理的依据有()。A.施工记录、施工日志 B.有关的技术文件和档案
最新回复
(
0
)
