某城市郊区新建一级公路长3km,路面设计宽度15m路面层结构为沥青混凝土,粗粒式

admin2022-08-02  30

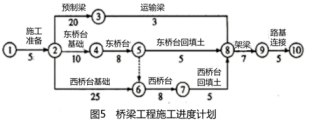

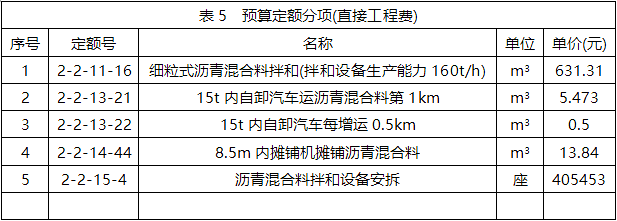

问题 某城市郊区新建一级公路长3km,路面设计宽度15m路面层结构为沥青混凝土,粗粒式下面层厚8cm,中粒式中面层厚6cm,细粒式上面层厚4cm。经批准的路面施工方案为:沥青混凝土由工厂集中厂拌(不考虑沥青拌和厂设备安装拆除费、场地平整、碾压及地面垫层等费用),8t自卸汽车运输,平均运距3.8km,摊铺机分两幅摊铺,预算定额分项(直接工程费)见表5。合同中路基回填土方量为11000m3,全费用综合单价为20元/m3,且规定实际工程量增加或减少超过(或等于)10%时可调整单价,单价调整为18元/m3或22元/m3。在工程开工前,施工单位向监理单位提交了桥梁施工进度计划,如图5所示(单位:天),监理工程师批准了该计划。施工过程中发生了如下事件:事件1:经监理工程师计量,施工单位实际完成的路基回填土方量为10000 m3。事件2:工地附近无电源,为此施工单位准备了一台发电机组,西桥台基础第一根桩从7月16日7:00开始灌注混凝土,12:00因发电机组故障,灌注作业被迫停工,施工单位立即组织人员抢修,于3小时后修复。事件3:东桥台施工过程中,基础出现裂缝,裂缝产生的原因是设计方案不完善,监理工程师立即下达了该工作暂停令,5天后设计单位提交了裂缝处理方案,监理工程师审核同意并下达了复工令。经监理工程师审核,裂缝处理费用增加20万元,裂缝方案设计及处理使工期增加10天,停工期间窝工费用补偿1万元。事件4:路基施工完成后,业主要求增加一小型圆管涵,施工单位接到监理指令后立即安排施工,由于原合同中无可参考价格,施工单位按照定额计价并及时向监理工程师提交了圆管涵的报价单,监理工程师审核后认为报价太高,多次与施工单位协商未能达成一致,最后总监理工程师做出价格确定,施工单位不接受监理审批的价格,立即停止了圆管涵施工,并书面通知监理工程师,明确提出只有在圆管涵价格有接受后才能继续施工。问题:1.针对事件1,根据合同规定是否可以调整单价?说明理由,路基回填土石方的结算工程款为多少万元?2.按照施工单位提交的桥梁施工进度计划,计算桥梁的计划工期,并写出关键线路。3.针对事件2,施工单位在桩基施工准备方面存在的主要问题是什么?4.针对事件3,计算施工单位可以获得的工期索赔和费用索赔

选项

答案

解析 1.不可调整单价。理由:(11000-10000)/11000×100%=9.09%<10%,故不调整单价。
路基回填土石方的结算工程款:10000×20=20万元
2.桥梁的计划工期为55天。
关键线路:①→②→⑥→⑦→⑧→⑨→⑩。
3.关键设备(发电机组)没有备用。
4.(1)工期可索赔3天。理由:设计方案不完善属于建设单位应承担的责任,东桥台施工属于非关键性工作,总时差为7天,工期延误的10天大于该工作的总时差7天,因此可以索赔工期3天。
?(2)费用可索赔21万元。理由:设计方案不完善属于建设单位应承担的责任,因此裂缝处理费用和停工期间窝工费用均由建设单位承担(20+1=21万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/150256.html

最新回复(0)
