某公司承建一座桥梁工程,桥梁上部结构为9孔45m预应力混凝土单箱单室斜腹板等截面

admin2022-08-02  31

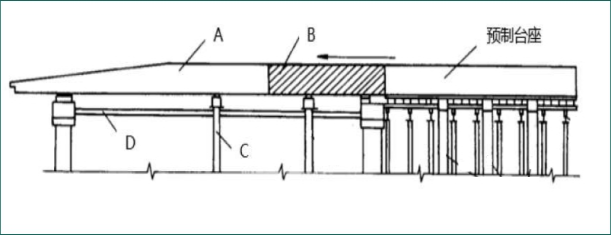

问题 某公司承建一座桥梁工程,桥梁上部结构为9孔45m预应力混凝土单箱单室斜腹板等截面箱型,箱梁梁高为3.2m,箱梁宽为14.49m,顶板厚度为0.28m,采用多点顶推施工,主要临时设施及机具设备包括起重机、预制台座、混凝土拌合楼、混凝土输送泵、横向导向、顶推千斤顶、滑动装置等。预制平台纵向布置图见下图。根据设计施工图,在南岸设置箱梁预制台座,预制台座侧面安装一台80T的塔吊,作为制梁台座和钢导梁的安装,箱梁钢筋,模板,预应力张拉的起吊设备。为改善箱梁在顶推过程中的受力情况,在箱梁前端安装钢导梁,临时墩之间用钢管作为纵向联接,使千斤顶推力与箱梁动摩阻力平衡,使各墩不受水平力。顶推墩每个基础设有8根钻孔桩,桩径1.5米,采用旋挖钻结合冲击钻成孔,浇筑水下混凝土的方式。施工单位制定详细的施工方案及要求,主要事件如下:事件1:施工方案内容包括编制依据:工程概况;工艺流程及操作要点、关键技术参数与技术措施等内容。由项目专业工程师编制,项目技术部门组织审核,由项目技术负责人审批后实施。事件2:顶推施工工序:预制场准备工作→E→顶推设备安装→预制节段→张拉预应力筋→管道压浆→顶推预制节段→顶推就位→F→张拉后期预应力筋→管道压浆→落梁与更换支座等。事件3:施工单位制定预应力施工操作要点如下:(1)预应力张拉以张拉力控制为主,以钢绞线的计算伸长量进行校核,同时预应力张拉时间按照双控指标进行。(2)预应力张拉采用分级对称张拉,初应力为张拉控制应力的10%,张拉后计算出预应力钢筋的伸长值为212.5mm,且张拉过程中测量了预应力的实际伸长值。其中初应力时实测值为40mm,达到张拉控制应力时实测值为235mm。【问题】1.写出预制平台纵向布置图中A、B、C、D的名称。2.事件1中,施工方案内容是否完整?若不完整,请补充。3.事件1中,施工方案的审批程序是否正确?若不正确,请写出正确程序。4写出事件2中E、F的名称,并指出哪几个步骤为循环步骤。5.事件3中,张拉伸长值控制是否满足要求?并说明理由。6.事件3中,预应力张拉时间的双控指标指什么?应达到什么要求?

选项

答案

解析 1.A;钢导梁;B:箱梁;C:临时墩;D:钢管撑
2.不完整;
还应包括:施工技术方案设计图;技术方案主要有关计算书;安全、质量保证措施;环境保护措施;文明施工措施。
3.不正确;
正确做法:对于重大施工方案,应由项目技术负责人组织编制,施工单位技术管理部门负责审核,必要时组织相关专家进行论证,施工单位技术负责人负责审批。
4.E:制作模板及安装钢导梁;F:放松临时预应力筋及拆除辅助设备。
循环步骤:预制节段→张拉预应力筋→管道压浆→顶推预制节段。
5.满足要求。
理由:实际伸长值235-40+0.1/0.9×(235-40)=216.7mm
实际伸长值与理论伸长值比对:(216.7-212.5)/212.5×100%=2%<6%
6.张拉时间的双控指标为:强度和弹性模量;
张拉时,混凝土强度不低于设计强度的80%,弹性模量应不低于混凝土28d弹性模量的 80%。
