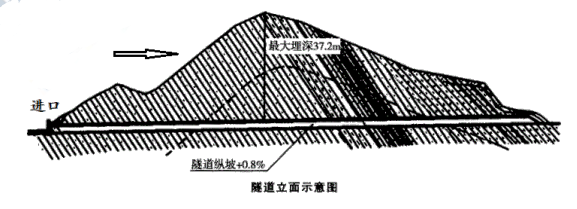

弯山隧道是某高速公路第七合同段的一座分离式隧道,双向 6 车道,宽 2×14m。

admin2022-08-02  20

问题 弯山隧道是某高速公路第七合同段的一座分离式隧道,双向 6 车道,宽 2×14m。左线ZK44+300~ZK45+700,长度 1400m,右线 YK44+310~YK45+722.3,长度 1412.3m,洞身围岩为Ⅱ级~Ⅳ级,施工单位按新奥法组织施工,为防止左右洞在同一断面同时开挖,对两隧道之间围岩产生较大的影响,采用右洞从进口主攻、左洞从出口主攻的方法开挖。隧道立面示意图见下图。开挖采用钻爆法施工,采用光面爆破技术开挖。进出口主要各配备 1 台凿岩台车钻眼,1 台挖掘机配合 1 台侧卸式装载机装碴,6 台 15t 自卸汽车出碴。洞口Ⅳ级围岩采用超前小导管注浆及超前砂浆锚杆、钢筋网喷射混凝土、钢拱架支护,Ⅲ级围岩采用组合锚杆、喷射钢纤维混凝土支护。支护施工中,施工单位采用的工序包括:①开挖;②超前支护;③初喷;④锚杆、钢筋网、钢拱架;⑤复喷至设计厚度。该隧道洞内Ⅲ、Ⅳ类围岩采用 HBC422 组合式锚杆,超前砂浆锚杆采用钻机钻孔;Ⅳ级围岩地段锚杆孔均采用电工手持 YT28 风钻钻眼;Ⅲ级围岩锚杆孔均采用台车钻眼,采用高压注浆泵注浆。喷射混凝土采用干喷工艺施作。施工中施工单位认真落实超前地质预报和监控量测工作,确保隧道施工不出现塌方事故。隧道监测项目见下表。【问题】1.该隧道内的施工排水用什么方法?2.该隧道的监测项目表中哪些属于必测项目?必测项目还差哪个项目,结合案例描述其布置位置?3.写出正确的支护施工工序。4.指出初期支护中的错误做法并改正。

选项

答案

解析 1.该隧道的上坡施工段(右洞),施工排水采用两侧挖排水沟、其坡度应与线路坡度一致,采用顺坡自然排水的方法排水;下坡施工段(左洞),施工排水采用挖集水井汇水、抽水机接力抽水、单侧挖排水沟的方法排水。

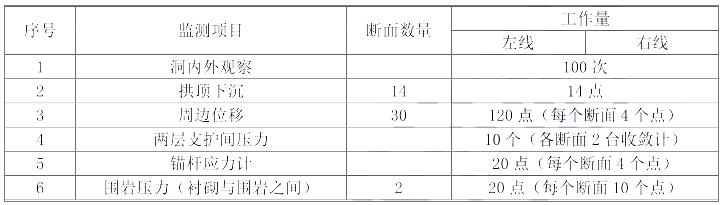

2.洞内外观察、拱顶下沉、周边位移属于必测项目。
必测项目还差地表下沉,结合案例背景,无浅埋段,故主要布设在洞口段。
3.②→①→③→④→⑤。
4.错误之处:喷射混凝土采用干喷工艺施作。
正确做法:喷射混凝土宜采用潮喷或湿喷工艺施作。
转载请注明原文地址:https://tihaiku.com/jzgc/150088.html

最新回复(0)
