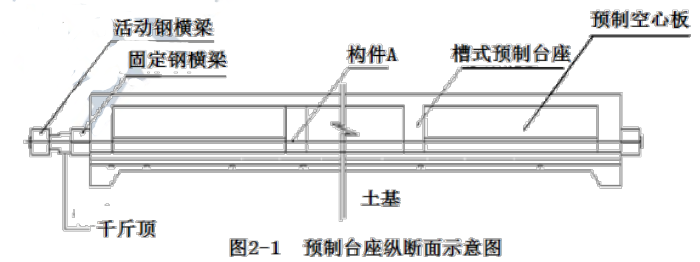

某公司承建一座公路桥梁工程,该桥上部结构为 16×20m 预应力混凝土空心板,每

admin2022-08-02  32

问题 某公司承建一座公路桥梁工程,该桥上部结构为 16×20m 预应力混凝土空心板,每跨布置空心板 30 片。进场后,项目部编制了实施性总体施工组织设计,内容包括:(1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置 8 条预制台座,每条台座 1 次可预制空心板 4 片,预制台座构造如图 2-1 所示。(2)将空心板的预制工作分解成:①清理模板、台座;②涂刷隔离剂;③钢筋、钢绞线安装;④切除多余钢绞线;⑤隔离套管封堵;⑥整体放张;⑦整体张拉;⑧拆除模板;⑨安装模板;⑩浇筑混凝土;?养护;?吊运存放等 12 道施工工序,并确定了施工工艺流程,如图 2-2 所示。(注:①~?为各道施工工序代号)(3)计划每条预制台座的生产(周转)效率平均 10 天,即考虑各台台座在正常流水作业节拍的情况下,每 10 天每条预制台座均可生产 4 片空心板。(4)依据总体进度计划空心板预制 80 天后,开始进行吊装作业,吊装进度为平均每天吊装8 片空心板。【问题】1.根据图 2-1 预制台座的结构型式,指出该空心板的预应力体系属于哪种型式?写出构件 A的名称。2.写出图 2-2 中空心板施工工艺流程框图中施工工序 B、C、E、F、G 的名称。(请用施工工序①~?的代号或名称作答)3.列式计算完成空心板预制所需天数。4.空心板预制进度能否满足吊装进度的需要?说明原因。

选项

答案

解析 1.属于先张法。A 是钢绞线(预应力筋)。
2.B-②刷涂隔离剂;C-⑦整体张拉;D-⑤隔离套管封堵;E-⑩浇筑混凝士;F-?养护;G-⑥整体放张。
3.梁的总片数 30×16=480 片,“横向连续设置 8 条预制台座,每条台座 1 次可预制空心板 4片”,所以 8 个台座每次可以生产 32 片梁,“每 10 天每条预制台座均可生产 4 片空心板”,每 10天,8 个台座可以每次生产 32 片梁,所以 480×10/32=150 天。
4.不能。
吊装进度为平均每天吊装 8 片空心板,需要 480/8=60 天,依据总体进度计划空心板 80 天后开始吊装,则吊装在 140 天就可以完成,而生产预制梁则需要 150 天,所以不能满足。
转载请注明原文地址:https://tihaiku.com/jzgc/150085.html

最新回复(0)
