施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片

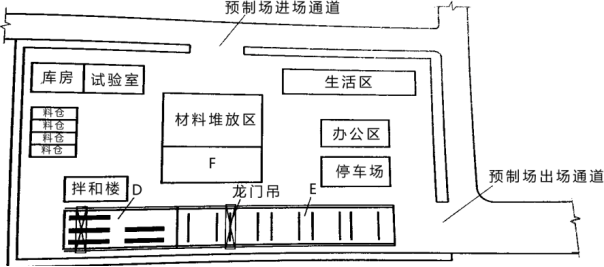

admin2022-08-02  29

问题 施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施,方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图见图1:图1预制场平面布置示意图预制场设5个制梁台座(编号1—5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。5个制梁台座的制梁横道图见图2。箱梁预制前,施工单位对底模板设置了预拱度。在进行第25号箱梁预制时,为了选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在施工同步取样,并对取样试块按照实验室标准条件掩护,严格按照测定的试块强度做为预应力筋的张拉强度。但是张拉完成后发现该预制梁预拱度出现了较大的偏差。问题:1、三个区各是什么?2、T梁上还应喷涂什么标识?拌合站标识有哪些?3、计算最短流水施工工期4、梁场方案审批方式正确吗?5、分析25号箱梁预拱度出现较大偏差的原因。

选项

答案

解析 1、D—制梁区;E—存梁区;F—材料加工区。
2、
(1)T梁上还应喷涂:张拉时间、施工单位、部位名称。
(2)拌合站标识:拌合站简介牌、混凝土配合比牌、材料标识、操作规程、消防保卫牌、安全警告警示牌。
3、
首先这里需要明白的是“预制场设5个制梁台座(编号1—5),采用一套外模、两套内模。”,那也就是说每5个梁采用一个台座,那需要周转台座的次数是120/5=24。每次用一次台座就需要18天,故最短流水施工工期是24*18=432天。
4、不正确。编制了《梁场布置方案》,应报经监理工程师审批后实施。
5、这里主要考查钢筋混凝土预拱度出现偏差的原因。
用标准养护的混凝土试块弹性模量作为施加张拉条件,当标准养护的试块强度达到设计的张拉强度时,由于梁板养护条件不同,其弹性模量可能尚未达到设计值,导致梁的起拱值大。
