某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简

admin2022-08-02  26

问题 某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。在人工挖孔桩施工中发生如下事件:事件1:依据导线总水准点测量控制网资料和施工设计图上的桩位平面布置图,测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线,桩位线定好后,作好护桩,监理复查认定不合格。事件2:开挖桩孔应从上到下逐层开挖,先挖中间部分的土方,然后向周边扩挖,有效控制桩孔的截面尺寸,当挖到第一节完毕时,模板预留0.3m以上高出原地面,每节的开挖高度应根据土质和设计而定,一般以0.9~1.2m为宜。第一节开挖完毕后,支护壁模板,护壁模板支好后应立即浇筑护壁混凝土,护壁材料采用C20混凝土,护壁厚度为10cm,人工浇筑,人工捣实,护壁混凝土应根据气候条件,一般情况下浇灌完毕须经24h后可拆模。挖孔桩示意图如下图所示。事件3:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度)进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。事件4:施工单位在第2片梁的张拉过程中,出现钢绞线的断丝现象,据检测,断丝数量超过设计规定的允许数量。<1>、指出事件1中的错误并改正。<2>、事件2中模板预留0.3m以上高出原地面的原因是什么?<3>、写出挖孔桩示意图中A和B的名称。<4>、写出事件3中双控指的是什么?<5>、事件4中施工单位应该如何处理?

选项

答案

解析 1.错误之处:以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线。
改正:以桩位中心为圆心,以桩身半径加护壁厚度为半径作为桩孔开挖尺寸线。
2.防止地表水流入孔内。

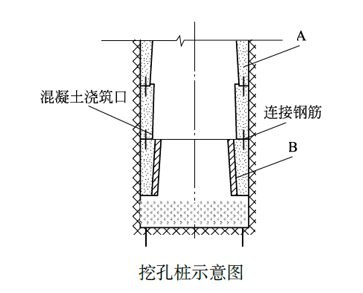

3.A是护壁,B是模板。
4.采用双控,即以张拉力控制为主,以钢束的实际伸长量进行校核。
5.施工单位应对断丝钢束卸荷、退锚、换钢束,重新张拉至设计应力值。
