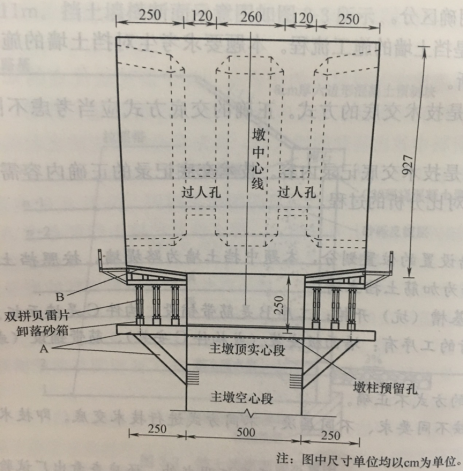

某施工单位承建了某双线五跨变截面预应力混凝土连续钢结构桥梁,桥长612M,跨径布

admin2022-08-02  30

问题 某施工单位承建了某双线五跨变截面预应力混凝土连续钢结构桥梁,桥长612M,跨径布置为81M+3×150M+81m,主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度60M,主桥0号、1号快采用单箱单室结构,顶板宽12M,底板宽3M,主桥桥位处河道宽550M,水深0.8-4m,河床主要为砂土和砂砾。施工中发生如下事件:事件一:根据本桥的地质,地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法,其中0号,1号采用托架法施工,悬臂端托架布置示意图如下:悬臂托架示意图事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容为:工程概况,编制依据,施工计划,施工工艺技术,施工安全保证措施,劳动力计划,C和D。专项方案编制完成后,由项目经理组织审核,项目总工签字后报监理单位。事件三:0号,1号块混凝土施工拟采用两次浇筑方案:第一次浇筑高度5.27M,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装地板,腹板,模隔板钢筋→安装竖向预应力管道及预应力筋,埋设预埋件→F→浇筑混凝土→养护;第二次浇筑高度4M,主要工艺流程:G→内侧模加高→安装内支架及顶板,翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋,埋设各种预埋件→浇筑混凝土→养护事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌合,混凝土罐车运输,输送泵泵送混凝土入模浇筑。问题:1.写出图中A和B的名称2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由3.事件二中C,D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。4.指出事件三中工艺流程E,F,G,H的名称5.事件4中施工单位采用的施工机械设备哪些属于特种设备?特种设备持证要求有哪些?

选项

答案

解析 1.A—支撑托架(或扇形托架),B—底模。
2.不需要采取临时固结措施。因为连续刚构梁桥的梁与桥墩是刚性连接,是固结在一起的,故不需要临时固结。
3.
(1)C—计算书,D—相关图纸。
(2)不正确。专项方案编制完成后,施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字,并报监理单位由项目总监理工程审核签字。
4.E—预压及调整底模标高,F—安装内模板,G—新旧混凝土结合面凿毛洗净,H—安装顶板、翼板钢筋。
5.
(1)塔吊和施工电梯属于特种设备;
(2)出厂合格证、使用证、检验合格标志、检验报告、特种设备作业人员持有效证件上岗(随身携带副证以备检查)
转载请注明原文地址:https://tihaiku.com/jzgc/150006.html

最新回复(0)
