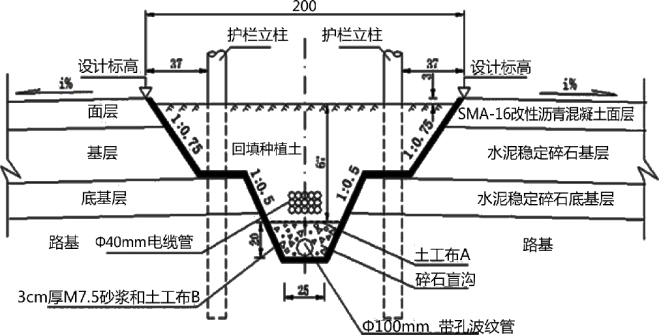

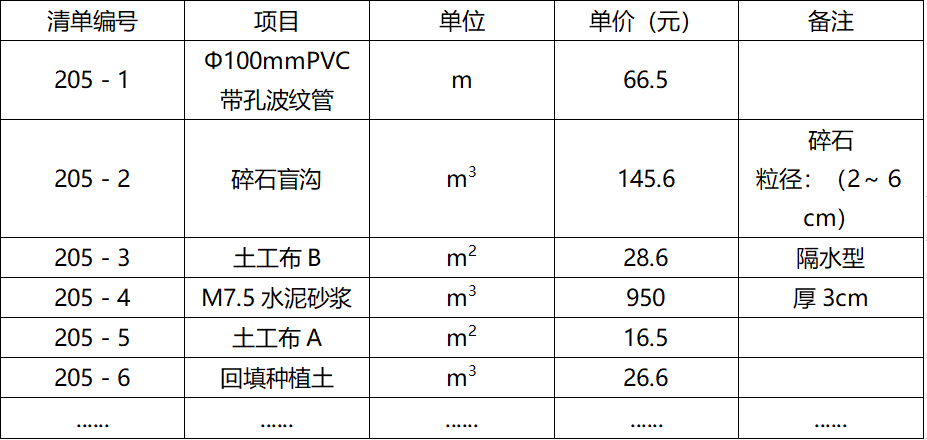

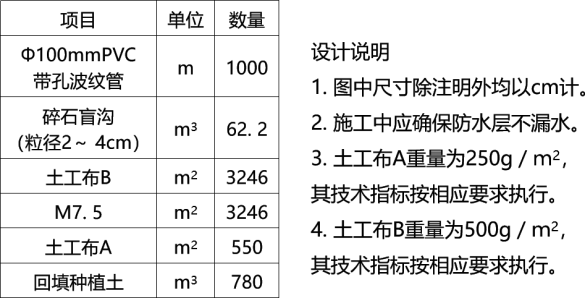

问题 施工单位承接了一新建高速公路K50+000~K75+000段路面工程与交通工程的施工,其中包含中央分隔带及路面排水工程,一般路段中央分隔带断面设计图如下图所示。一般路段中央分隔带断面设计图每千米一般路段中央分隔带主要材料数量表该项目采用单价合同,施工合同中的部分淸单单价摘录见下表。表3工程量清单单价表施工单位编制了施工组织方案,其中包括以下四项工序:(1)回填种植土;(2)基层施工;(3)防水层施工;(4)护栏立柱打桩。施工单位在波形梁护栏的施工结束之后,对护栏进行了质量检验与测试,检测项目有材料性能和外观尺寸、金属构件的防腐处理、混凝土的强度和外观尺寸、护栏的安装情况。【问题】1.简述埋设横向塑料排水管的施工工艺。2.指出图中“土工布A”的作用。3.指出中央分隔带防水层采用的是什么材料。还可以采用什么材料做防水层?4.计算一般路段中央分隔带用M7.5水泥砂浆(淸单编号205-4)的合同总价。(保留一位小数)。5.写出(1)、(2)、(3)、(4)四项工作的合理先后顺序。

选项

答案

解析 1.(1)路基施工完毕后,即可进行埋设横向塑料排水管的施工。(2)基槽开挖。(3)铺设垫层。(4)埋设塑料排水管。(5)沟槽回填。
2.土工布A的作用为反滤层与回填土隔离。
3.(1)土工布B。
(2)还可采用:双层防渗沥青、PVC防水板。
4.合同总价=(75-50)×3246×0.03×950=2312775.0(元)。
5.(2)→(4)→(3)→(1)。
