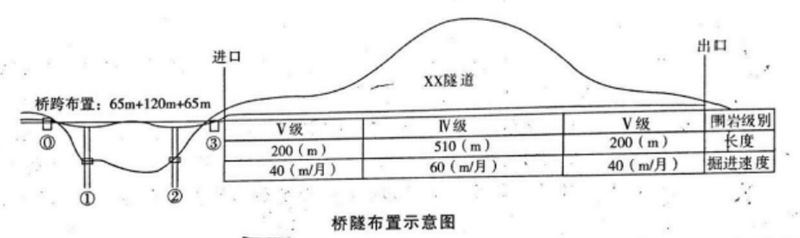

某施工单位承接了二级公路一桥隧相连项目,其中桥梁跨布置为(65+120+65)m

admin2022-08-02  29

问题 某施工单位承接了二级公路一桥隧相连项目,其中桥梁跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽5m,单洞双向两车道,最大埋深100m,进、出口50m 范围内埋深均小于20m(属浅埋隧道).桥跨布置与隧道围岩级别及其长度、掘进速度见图所示:该项目实施工程中发生了事件:事件一:桥梁为T 型钢构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m 梁段采用现浇施工。悬臂浇筑段前端底板和桥面的标高,应根据挂篮前端的垂直变形及预拱度设置,施工过程中对实际高程进行监测,发现与设计值有较大出入,施工单位和监理单位查明原因进行调整。事件二:隧道掘进工期为12 个月,采用进、出口双向开挖,但最后30m 为单向开挖。由于受③号桥台的施工限制,决定先由A 作业队从出口向进口方向掘进,待③号桥台施工完成后,立即由B 作业队从进口掘进,且最后30m 决定由B 作业队单独完成。事件三:洞口工程施工包括以下工序:①截水沟施工;②边、仰坡开挖;③套拱及长管棚施工;④边、仰坡防护。事件四:A 作业队在进洞30m 后,现场负责人决定将开挖方法有台阶法改成全断面法。问题:1.事件一中是否有错?如有错,请改正。2.事件一中,主跨悬臂浇筑施工是否需要在墩梁处采取临时固结措施?说明理由。3.事件一中,边跨4m 现浇梁端应采用何种方法施工?说明本桥合拢顺序。4.事件二中,为保证隧道掘进工期,③号桥施工最迟应在A 作业队掘进开工后多少个月完成?(列式计算,计算结果小数点后保留1 位)5.写出事件三中洞口工程施工的正确顺序。(用编号表示即可)6.事件四中,改变后的开挖方法是否合理?说明理由。

选项

答案

解析 1.有错。发现实际高程与设计值有较大出入,施工单位应会同监控单位、设计单位和监理单位查明原因进行调整。
2.不需要。理由:该题干已经说明是T 形钢构,所以梁与墩之间是没有支座的,是连接在一起的,梁体已经具备一定抵抗弯矩的能力,故无需做临时固结。
3.支架法。设计无要求时,一般先边跨,再中跨。
4.假设A 作业队开挖X 个月,B 作业队开始挖掘进口,即③号桥台施工完毕。
(1)任意一作业队单独开挖隧道需要200/40+510/60+200/40=18.5 月
(2)最后的30m 单向开挖需要30/60=0.5 月
(3)X+0.5+(18.5-X-0.5)/2=12,得X=5.0 月。
5.正确顺序:①②④③
6.不合理。因为浅埋隧道处的开挖不能用全断面法施工,浅埋隧道长度为50m,A 作业队开挖进洞30m 就改变施工方法,并没有超过50m。
转载请注明原文地址:https://tihaiku.com/jzgc/149970.html

最新回复(0)
