M 施工单位承包了二级公路K 合同段路基工程,该合同段有土方开挖和石方开挖以及边

admin2022-08-02  41

问题 M 施工单位承包了二级公路K 合同段路基工程,该合同段有土方开挖和石方开挖以及边坡防护工程,M 施工单位将防护工程分包给了具有资质的N 公司。项目部编制了施工组织设计和施工管理措施,主要如下:事件一:工程开工前, 在建设单位的主持下,由设计单位向施工单位交桩,设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32 缺失,施工单位接受了控制桩且及时进行了复测。事件二:土质路堑采用纵向分层自上而下推土机配合挖掘机开挖,其施工包含如下工序:① 测量放线;② 开挖截水沟;③ 开挖边沟;④ 场地清理;⑤ 逐层开挖;⑥ 装运土方;⑦ 边坡修理;⑧ 路槽整修、碾压、成型;⑨ 检查验收。事件三:石质路堑使用爆破法开挖,调査开挖边界线外的建筑物结构类型、居民等情况,然后制订详细的爆破技术安全方案,确保不受爆破影响,爆破设计方案图见下图。机械与设备主要有:推土机、洒水车、平地机、移动式空气压缩机和自卸汽车等。事件四:边坡开挖过程中必须严格遵循“分级开挖、分级稳定、坡脚预加固”的原则,针对不同施工段采用相应的加固方法。(1) 路堑段支挡高度小于6m 采用砌体重力式挡土墙。(2) 高度大于6m 采用柱板式锚杆挡土墙,施工顺序:基坑开挖→基础浇筑→锚杆制作→钻孔→清孔→锚杆安放→C→挡土板安装→肋柱安装→墙后填料回填与压实。(3) 高度大于12m 时采用预应力锚索锚固。事件五:路基爆破施工过程中,因装药过程中出现意外,当场炸死2 名工人、重伤3 人,送医院后第二天,在医院重症监护室抢救无效死亡1 人。事故发生后,项目部及时报告了事故发生单位概况、事故发生的时间、地点以及事故现场情况、事故已经造成或者可能造成的伤亡人数和初步估计的直接经济损失。【问题及答案】1. 事件一中,设计单位还应向施工单位交哪种控制桩?针对D32 控制桩的缺失,施工单位应如何处理?2. 写出事件二土方路基开挖施工中正确的工序。3. 写出事件三中爆破设计方案a、W、H、L1 的名称。4. 指出事件三中机械配置不合理之处,并补充所需机械。5. 写出A、C 的名称,并改正事件四中柱板式锚杆挡土墙施工顺序错误之处。6. 指出事件五中安全事故等级,说明理由。并补充事故报告内容。

选项

答案

解析 1.
高程控制桩。对丢失或损坏的控制桩点进行补设(或由设计补设),并与相临标段的设计控制桩进行联测(不少于两个桩点)。
2.
① 测量放线→④ 场地清理→② 开挖截水沟→⑤ 逐层开挖→⑦ 边坡修理→⑥ 装运土方→③ 开挖边沟→⑧ 路槽整修、碾压、成型→⑨ 检查验收。
3.

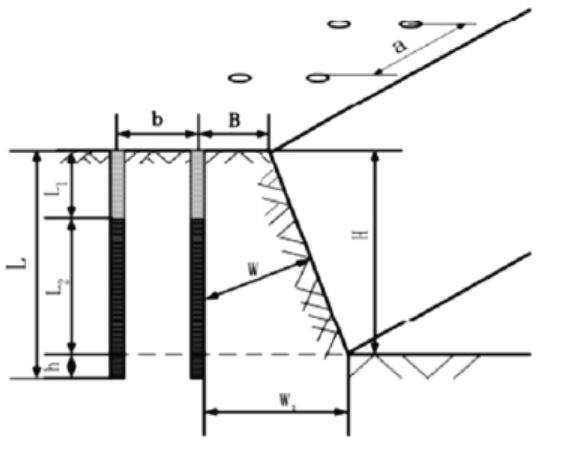

a—间距;W—最小抵抗线;H—台阶高度;L1—堵塞长度。
4.
不合理之处:洒水车、平地机。
还需机械配置:挖掘机、凿岩机、爆破设备。
5.

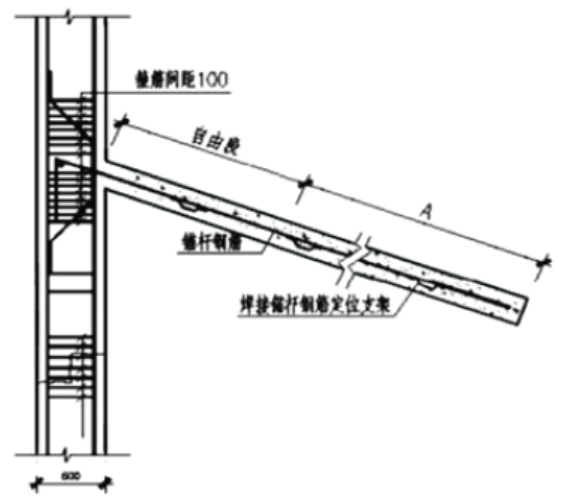

A—锚固段;C—注浆锚固。
“挡土板安装→肋柱安装”错误;应改为:肋柱安装→挡土板安装。
6.
(1)属于较大事故。
理由:死亡人数3 人,为较大事故;重伤人数3 人,一般事故;最终安全事故为较大事故。
(2)事故报告内容还包括:(1)事故的简要经过;(2)已经采取的措施。
