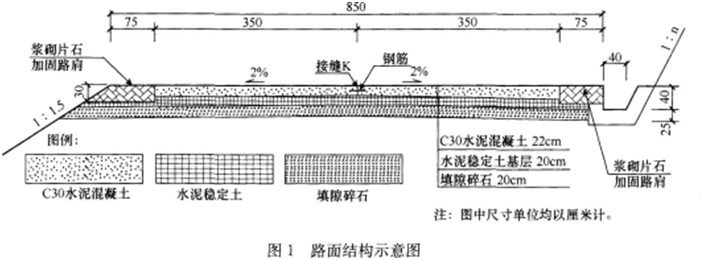

背景资料: 某施工单位承接了一段二级公路水泥混凝土路面工程施工,路面结构示意

admin2022-08-02  47

问题 背景资料: 某施工单位承接了一段二级公路水泥混凝土路面工程施工,路面结构示意图如图1所示。施工单位进场后设立了水泥混凝土搅拌站和工地试验室,搅拌站的配电系统实行分级配电:设置总配电箱(代号A),以下依次设置分配电箱(代号B)和开关箱(代号C),开关箱以下是用电设备(代号D)。动力配电箱与照明配电箱分别设置。配电箱与开关箱装设在通风、干燥及常温场所,每台用电设备实行“一机一闸”制。施工单位对配电箱与开关箱设置提出一系列安全技术要点,部分摘录如下: 要点一:配电箱的导线进线口和出线口应设在箱体的上顶面。 要点二:移动式开关箱的进口线、出口线必须采用绝缘铝导线。 要点三:总配电箱应装设总隔离开关、分路隔离开关、总熔断器、分路熔断器、电压表、总电流表。 基层采用路拌法施工,施工工艺流程如图2所示。为顺利完成基层的施工,施工单位配备了稳定土拌和机、装载机、运输车、多铧犁。施工单位对路面面层分左右两幅铺筑,先铺筑左幅,后铺筑右幅,在公路中心处设置接缝K,接缝的1/2板厚处安装光圆钢筋,钢筋的全长范围涂防粘涂层。 问题: 1.写出图1中接缝K的名称,并改正接缝钢筋施工中的错误做法。 2.改正图2中工艺顺序的错误之处,并补充背景中基层施工还需配置的机械设备。 3.改正要点一、要点二中的错误。 4.补充要点三中总配电箱还应装设的电器装置。 5.用代号写出配电系统与用电设备在使用过程中的送电、断电顺序。

选项

答案

解析 1.图1接缝K的名称为纵向施工缝。 改正一:接缝处应安装螺纹钢筋。
改正二:应对钢筋中部100mm进行防锈处理。

2.错误之处:整形和辗压顺序颠倒;整形应在碾压之前。
基层施工还需配备的机械设备:压路机、平地机、推土机、洒水车。
3.改正要点一的错误:进线口和出线口应设在箱体的下底面。
改正要点二的错误:移动式开关箱的进口线、出口线必须采用橡胶绝缘电缆。
4.要点三中总配电箱还应装设的电器装置为漏电保护器和总电度表。
5.配电系统与用电设备在使用过程中的送电顺序:A→B→C→D。
配电系统与用电设备在使用过程中的断电顺序:D→C→B→A。
转载请注明原文地址:https://tihaiku.com/jzgc/149924.html

最新回复(0)
