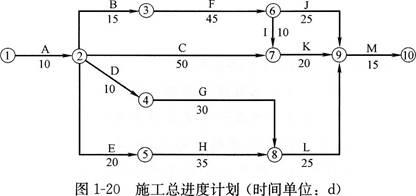

背景资料:某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如图1-20所示,各项工作均按最早开始时间安排且匀速施工。

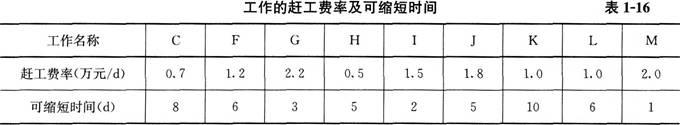

施工过程中发生如下事件:事件1:合同约定开工日期前10d,施工单位向项目监理机构递交了书面申请,请求将开工日期推迟5d。理由是,已安装的施工起重机械未通过有资质检验机构的安全验收,需要更换主要支撑部件。事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表1-16。
事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,L工作拖延9d。施工单位向项目监理机构提出了费用补偿和工程延期申请。问题:1.事件1中,项目监理机构是否应批准工程推迟开工说明理由。2.指出图1-20所示施工总进度计划的关键线路和总工期。3.事件2中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)赶工费总计多少万元计划调整后工作L的总时差和自由时差为多少天4.事件3中,项目监理机构是否应批准费用补偿和工程延期分别说明理由。
选项
答案
解析

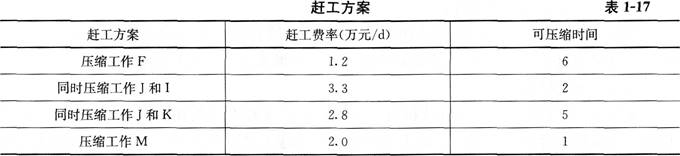

1.事件1中,项目监理机构不应批准工程推迟开工。 理由:施工单位原因造成开工日期推迟。2.图1-20所示施工总进度计划的关键线路为A、B、F、I、K、M。总工期=10+15+45+10+20+15=115d。3.事件2中,为使赶工费最少,施工单位应分别缩短工作K和工作F的工作时间5d和2d,这样才能既实现建设单位的要求又能使赶工费用最少。分析与调整过程为:(1)由于事件2的发生,导致工期拖延7d。(2)第33天后,可以赶工的关键工作包括F、I、K、M,由于工作K的赶工费率最低,首先压缩工作K,工作K可以压缩10d。如果直接压缩工作K7d,结果就改变了关键线路,关键线路变成了A、B、F、J、M,即将关键工作K变成了非关键工作。为了不使关键工作K变成非关键工作,第一次压缩工作K5d。(3)经过第一次压缩后,关键线路就变成了两条,即A、B、F、J、M和A、B、F、Ⅰ、K、M。此时有四种赶工方案,见表1-17。
(4)第二次选赶工费率最低的工作F压缩2d,这样就可以确保按合同工期竣工。赶工费总计=5×1.0+2×1.2=7.4万元。计划调整后工作L的总时差=115-105=10d。计划调整后工作L的自由时差=10-0=10d。4.事件3中,项目监理机构应批准8万元的费用补偿。理由:建设单位采购的材料出现质量检测不合格导致的机械台班损失,应由建设单位承担责任。事件3中,项目监理机构不应批准工程延期。理由:工作L不是关键工作,且该工作的总时差为10d,工作L拖延9d未超过其总时差,不会影响工期的延误。
转载请注明原文地址:https://tihaiku.com/jzgc/149922.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
港口与航道工程现场文明施工的基本要求中,施工现场必须设置明显的标牌,标明工程项目
工程索赔中工程环境的变化包括()。A.地质条件的变化 B.国家政策的变化
航道整治工程施工组织设计中的主要技术经济指标一般应包括()。A.施工工期 B
港口与海岸工程专业承包资质分为()。A.特级 B.一级 C.二级 D.三
港航设备安装及水上交管工程专业承包资质分为()。A.特级 B.一级 C.二
工程竣工后,要搞好工程的技术总结,主要要抓好()。A.技术总结的主要内容 B
危险性较大的分部分项工程施工前应编制安全专项施工方案,下列选项中属于方案编制内容
工程量清单的组成包括()。A.招标人指定项目清单 B.分项工程项目清单 C
船闸工程施工期间应进行观测和监测的项目有()。A.地下水位观测 B.施工围堰
《公路水运工程安全生产监督管理办法》第五十五条规定从业单位及相关责任人违反本办法
随机试题
Anoverwhelming【C1】______todrinkalcohol,【C2】______itiscausingharm,
Thecompanymighthavesufferedmuchmoredamage______(要不是他及时发现大火).ifhehadn’t
呼吸频率加倍,潮气量减半时,将使()。A.每分通气量增加 B.肺泡通气量不
由于水停气滞所致水肿,症见蓄水腹胀,四肢浮肿,胸腹胀满,停饮喘急,大便秘结,小便
高处作业安全防护设施验收资料应包括哪些主要内容?
肾阳虚腰痛,治宜A.甘姜等术汤 B.独活寄生汤加附子 C.四妙丸 D.身痛
物流标准由与外系统一配合的统一性标准、物流各分系统的技术标准、物流工作标准及作业
中国人民的真诚愿望和不懈追求是实现 A.和平发展B.国家安全 C.社会进步
凡是企业能够计算应交增值税的业务,均应确认收入。()
某咨询企业受A市政府委托,研究制定该市经济社会发展规划。咨询工程师在调研中
最新回复
(
0
)
