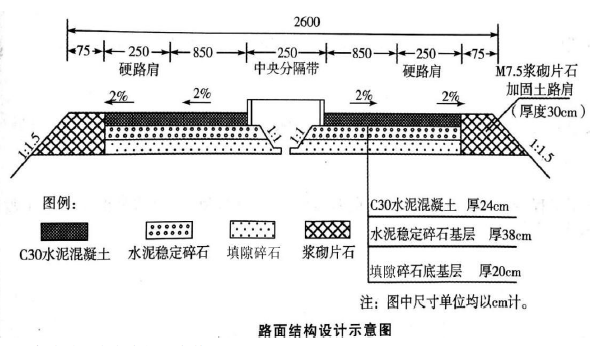

问题 背景资料:某施工单位承建了一段长152km 双向四车道高速公路的路面工程,路线右侧濒临花溪河,属于沿溪线。路面结构设计示意图如下:工程实施过程中发生如下事件:事件一:在填隙碎石的施工过程中,施工单位选择湿法施工。现将施工单位对湿法施工的部分技术要点摘录如下:①备料时,对集料的颗粒组成不做级配要求,集料最大粒径为铺筑厚度的0.5~0.7 倍; ②采用单层铺筑,严格按照填隙碎石施工工艺流程组织施工;③在“碾压滚浆”工序中,在无超高的平曲线路段与直线路段,碾压从公路中心开始,逐渐错轮向两侧路肩进行;④在设超高的曲线路段,碾压从公路内侧路肩开始,逐渐错轮向公路外侧路肩进行。事件二:为保证工期,施工单位采用2 台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。事件三:滑模摊铺机起步时,先开启振捣棒,在2-3min 内调整到适宜振捣频率,是进入挤压板前缘和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模机未配备自动插入装置(BDI),传力杆无法自动插入。事件四:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为450m3h。(滑模摊铺机生产率公式为:Q=1000hBVpKB(m3/h),公式中h 为摊铺厚度,B 为摊铺宽度。问题:1、写出施工单位选择的填隙碎石施工方法的理由。2、逐条判断填隙碎石施在技术要点是否正确,并说明理由。3、改正事件二中的错误。4、事件三中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?5、施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。

选项

答案

解析 1、施工单位选择湿法施工的理由:本工程濒临河流,用水方便。
2、①正确
②错误
理由:采用两层铺筑,严格按填隙碎石施工工艺流程组织施工。
③错误
理由:在无超高的平曲线路段与直线路段,碾压应该从两侧路肩开始,逐渐错轮向路中心进行。
④正确
3、滑模摊铺前,应架设了单向坡双线基准线。
4、前置支架法。传力杆以下的混凝土宜在摊铺前采用手持振动棒振实。
5、能满足。
理由:一台滑模摊铺机生产率Q=1000hBVpKB(m3/h)=1000×0、24×11×(100/1000)×0.75=198m3/h;
两台滑模摊铺机生产率:198m3/h×2=396m3/h;
396m3/h <450m3/h(搅拌站生产能力),故能满足滑模摊铺机的生产率。
