某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+

admin2022-08-02  31

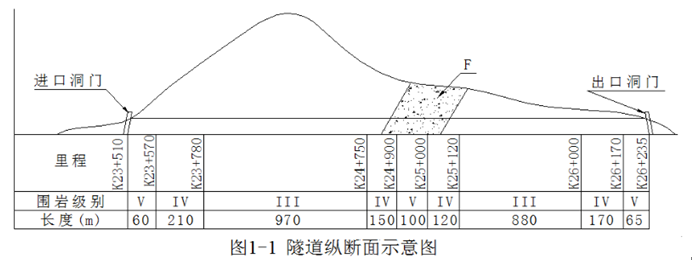

问题 某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1-1所示。该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,IV、V级围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件:事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图1-2所示。1、根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。2、分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。3、针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。4、针对事件二,复制图1-2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。

选项

答案

解析 1、根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。
Ⅲ级围岩长度=970+880=1850m,所占比例为1850÷2725=67.9%
Ⅳ级围岩长度=210+150+120+170=650m,所占比例为650÷2725=23.9%
V级围岩长度=60+100+65=225m,所占比例为225÷2725=8.3%

2、分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。
适用于Ⅲ级围岩的施工方法为全断面法和台阶法;适用于Ⅳ级围岩的施工方法为台阶法。

3、针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。
(1)左洞进口至贯通面前开挖支护时间:60÷50+210÷95+970÷135+150÷95=12.2(月)
左洞出口至贯通面前开挖支护时间:65÷50+170÷95+880÷135+120÷95+100÷50=12.9(月)
左洞开挖支护用时12.9个月。
(2)隧道施工工期=施工准备时间+左洞开挖支护时间+右洞开工滞后时间+二衬滞后时间+沟槽及路面工期=2+12.9+1+1+3=19.9(月)

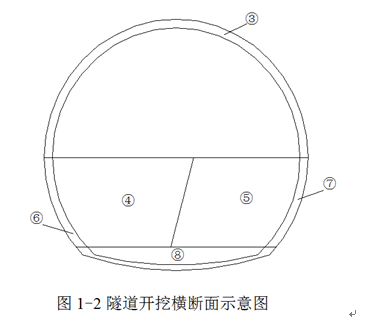

4、针对事件二,复制图1-2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。
施工排序:①→③→②→④→⑥→⑤→⑦→⑧
转载请注明原文地址:https://tihaiku.com/jzgc/149867.html

最新回复(0)
