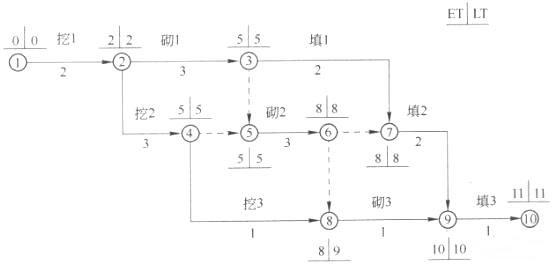

问题 如图中挖3工序的最早开始时间和最早完成时间论述正确是( )。A.挖3工序最早在第5d后开始并且最早在第6d晚上结束B.挖3工序最早在第5d早晨开始并且最早在第6d晚上结束C.挖3工序最早在第5d后开始并且最早在第8d晚上结束D.挖3工序最早在第5d早晨开始并且最早在第9d晚上结束

选项 A.挖3工序最早在第5d后开始并且最早在第6d晚上结束
B.挖3工序最早在第5d早晨开始并且最早在第6d晚上结束
C.挖3工序最早在第5d后开始并且最早在第8d晚上结束
D.挖3工序最早在第5d早晨开始并且最早在第9d晚上结束

答案 A

解析 2021教材P325 / 2020教材P306 / 2019教材P300
工序的最早开始时间在箭尾点的最早时间=5,是表示第5天后即第6天早晨,因为第一道工序的开始时间0则表示为第0天后即第1天早晨开始;工序最早完成不能用箭头点的参数,只能通过工序开始时间加持续时间计算求得,5+1=6,
