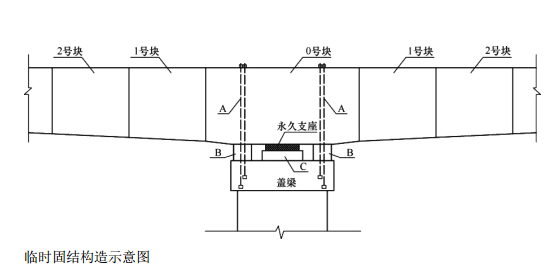

问题 背景资料:某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽 10.5m,底板宽 6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高 15~26m不等),普通钢筋混凝土盖梁。上部结构 0 号块采用墩顶混凝土现浇施工,临时固结构造示意图如下图所示。其他梁段(1~19 号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设 20cm 湿接缝。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。1~19 号梁段长线法预制及悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索与张拉、封锚→下一梁段施工。按照交通运输部颁布的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求,施工单位对全桥进行了总体风险评估,评估结果为Ⅲ级。问题:1. 写出图中 A、B、C 结构的名称。2. 长线法预制及悬拼安装施工中工序 D、E 各是何种工序?3. 各梁段悬拼安装线形控制测量的关键项目是哪几项?4. 该大桥是否需要进行专项风险评估?说明理由。若需要进行专项风险评估,说明还需进行哪几个步骤?

选项

答案

解析 1.
A 为锚固钢筋(钢绞线)、B 为临时支座、C 为支座垫石。
2.
D 为梁段吊运存放、修整,E 为湿接缝混凝土浇筑与养护。
3. 梁段顶面高程,纵轴线(或中轴线)。
4.
需要进行专项风险评估。因为根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,总体风险评估达到Ⅲ级及以上的,应进行专项风险评估;还需进行的步骤包括:开展总体风险评估,确定专项风险评估的范围、开展专项风险评估、确定风险控制措施。
