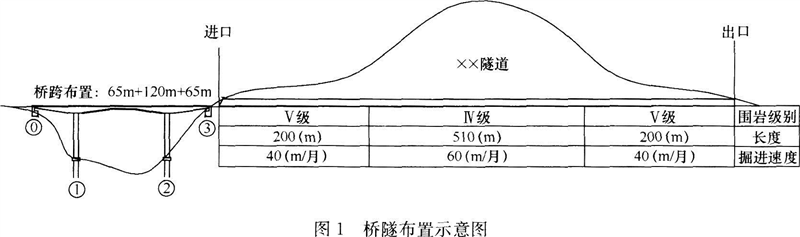

某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞双向两车道,最大埋深100m,进、出口50m范围内埋深均小于20m(属浅埋隧道)。桥跨布置与隧道围岩级别及其长度、掘进速度如图1所示。该项目实施过程中发生了如下事件:事件1:桥梁为T型刚构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m梁段采用现浇施工。事件2:隧道掘进工期为12个月,采用进、出口双向开挖,但最后30m为单向开挖。由于受③号桥台施工限制,决定先由A作业队从出口向进口方向掘进,待③号桥台施工完成后,立即由B作业队从进口掘进,且最后30m决定由B作业队单独完成。事件3:洞口工程施工包括以下工序:(1)截水沟施工;(2)边、仰坡开挖;(3)套拱及长管棚施工;(4)边、仰坡防护。事件4:A作业队在进洞30m后,现场负责人决定将开挖方法由台阶法改为全断面法。【问题】1.事件1中,主跨悬臂浇筑施工是否需要在墩梁处采取临时固结措施说明理由。2.事件1中,边跨4m现浇梁段应采用何种方法施工说明本桥合拢顺序。3.事件2中,为保证隧道掘进工期,③号桥台施工最迟应在A作业队掘进开工后多少个月完成(列式计算,计算结果小数点后保留一位)4.写出事件3中洞口工程施工的正确顺序。(用编号表示即可)5.事件4中,改变后的开挖方法是否合理说明理由。
选项
答案
解析
1.不需要采取临时固结措施。因为0号块与桥墩是固结的,已具有抗弯能力。
2.支架法(或托架法,或钢管柱法。)
合龙顺序应按设计要求办理,设计无要求时,一般先边跨,后次中跨,再中跨。故本桥台合拢顺序:先边跨后中跨。
3.B作业队完成最后30m掘进时间0.5个月。
A作业队最长掘进时间:12-0.5=11.5个月。
A作业队最长掘进距离:40×5+60×6.5=590m。
B作业队最短掘进长度:910-590=320m。
B作业队掘进需要最短时间:200/40+120/60=7个月。
最多迟后时问为12-7=5个月。
即:③号桥台施工最迟在A作业队掘进开工后5个月完成。
4.正确顺序:①→②→④→③。
5.不合理。
因为进洞30m处尚处于浅埋段,根据相关规范规定,浅埋段不应采用全断面法开挖(或:浅埋段采用全断面法开挖不安全;或:浅埋段采用全断面法开挖易塌方)。
转载请注明原文地址:https://tihaiku.com/jzgc/149078.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
港口与航道单位工程观感质量检查项目的评价应采用( )的方法进行。A.观察测量
水运工程项目开工前,( )单位应组织相关单位对单位工程、分部工程和分项工程进行
下列单位工程观感质量评价中,属于二级项目的条件有( )。A.外观质量总体一般
水运工程项目中涉及结构安全和使用功能的重要分部工程,应按相应规定进行抽样检验或(
在港口与航道工程项目质量管理中,工序之间应进行交接检验,专业工序之间的交接认可方
某炸礁工程,签订施工合同后项目部组织了相应的耙吸船、炸礁船、抓斗船等进场施工,发
某施工单位承建一重力式码头工程,合同签订后,该单位马上组建了项目经理部。由于时间
因工程延误工期引起的费用索赔中,一般不包括的项目是( )。A.人工费 B.材
大型施工船舶拖航和调遣前,封舱加固的主要项目包括( )。A.甲板上所有排水孔应
《建设工程质量保证金管理暂行办法》规定,全部使用政府投资的港口与航道工程建设项目
随机试题
【B1】[br]【B9】[originaltext]Thehomesecretary,CharlesClarke,willtoday
FiveCommonMistakesinConversationsandTheirSolutionsI.Notlist
流行于陕北等地的“信天游”属于民歌中的()类。A.小调 B.号子 C.山歌
整体式控制堰适用于()的情况。A.地基均匀性较差 B.岩性比较均匀 C.
根据水准测量的原理,水准仪的主要作用是( )。A.提供一条水平视线 B.提供
A方案在三年中每年年初付款100元,B方案在三年中每年年末付款100元,若利率为
患儿出麻疹2天,皮疹密集成片,遍及全身,色紫红,壮热不退,烦燥不安,神昏谵语,抽
患者腹泻清稀,腹痛肠鸣,脘闷食少,恶寒发热,鼻塞头痛,肢体酸痛,舌苔薄白,脉濡缓
关于室内防水高度的说法,正确的是( )。A.地面四周与墙体连接处,防水层应往墙
工程网络计划中,工作D有两项紧后工作,最早开始时间分别为17和20,工
最新回复
(
0
)
