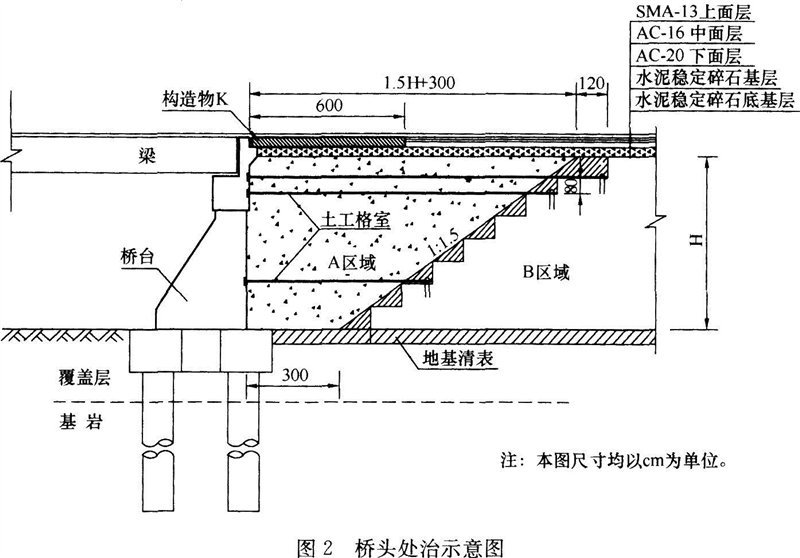

问题 某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度8.5m,路面宽度2×3.5m。该工程内容包括路基、桥梁及路面工程等。为减少桥头不均匀沉降,防止桥头跳车,桥台与路堤交接处按图2施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格室、设置构造物K、路面铺筑等。路面结构层如图2所示,B区域为已经填筑完成的路堤填筑区域。该项目实施过程中发生了如下事件:事件1:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4条技术要点如下:(1)应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,当下层质量出了问题时,上层应同时处理。(2)分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料。(3)对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。(4)气候炎热、干燥时碾压稳定中、粗粒混合料,含水率应比最佳含水率降低0.5~1.5个百分点。事件2:施工单位对K5+500~K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。事件3:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出交工验收申请,报监理单位审查。交工验收申请书附自检评定资料和C报告。监理单位审查同意后,向项目法人提交了D资料、质量评定资料和监理总结报告。项目法人接收资料后,及时按规定组织了交工验收。【问题】1.写出图2中构造物K的名称。2.图2中A区域应采用哪些特性的填料回填3.对事件1中的4条技术要点逐条判断对错,并改正错误之处。4.写出两条可对事件2中裂缝修复的技术措施。5.写出事件3中C报告、D资料的名称。

选项

答案

解析 1.构造物K为桥头搭板。2.A区域应采用:透水性材料、轻质材料、无机结合料。
3.要点1:正确。
要点2:错误,改正:分层摊铺时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。
要点3:正确。
要点4:错误,改正:气候炎热、干燥时碾压稳定中、粗粒混合料,含水率应比最佳含水率增加0.5~1.5个百分点。
4.裂缝修复的技术措施:
(1)在裂缝位置灌缝(或灌浆、或注浆);
(2)在裂缝位置铺设玻璃纤维格栅;
(3)洒铺热改性沥青(或洒铺透层油)。
5.C报告为施工总结报告;D资料为监理单位独立抽检资料。
转载请注明原文地址:https://tihaiku.com/jzgc/149074.html

最新回复(0)
