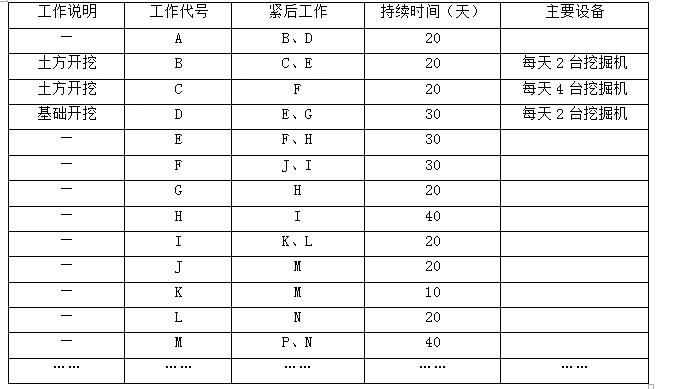

背景资料:某施工单位承接了一公路标段K10+300~K14+400的施工。合同中约定,工程价款采用调值公式动态结算。该土程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6月完成工程量金额为463万元。其主要施工工作衔接关系见下表。主要工作衔接表

施工单位编制的时标网络计划如下图所示。施工中,由于业主原因,导致G停工20天。【问题】1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。2.若按计划执行,施工中毎天最多需要多少台挖掘机?如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。3.计算6月份调价后的工程款。4.写出G工作的总时差,计算因业主原因导致的工期拖延天数。
选项
答案
解析

1.完整的时标网络图如下图所示。
(2)关键线路为:①→②→③→⑤→⑥→⑦→⑩→?→?→?→?和①→②→③→⑤→⑥→⑦→⑩→?→?→?→?→?。总工期为220天。2.(1)所需机械台数为6台。(2)C工作按最早开始时间安排进度,前10天与D工作平行施工,每天用两台设备;后D工作结束,则C工作用4台设备工作15天。3.6月调价后的工程款=463×[70%+30%x(1+30%)]=504.67(万元)。4.(1)G工作的总对差为10天。(2)工期拖延为:20—10=10(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/149063.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
对于港口工程的海上施工,风不但直接作用于结构物构成风荷载,而且生成波浪和风成流,
高桩码头接岸结构施工中,下列说法中不正确的是()。A.在接岸结构岸坡回填土和抛石
在航道整治工程中,护滩带工程施工一般包含的内容有( )。A.扭工字块安放 B
高桩码头采用柴油锤沉桩施工时,打桩锤锤型的选择应根据( ),并结合施工经验或试
根据港口和航道工程竣工验收规定,施工单位应在工程完工且具备竣工验收条件后( )
某外海软基上防波堤长度为560m,施工工期两年。设计要求断面成型分三级(Ⅰ、Ⅱ、
某沿海疏浚工程拟投入一艘绞吸挖泥船施工,疏浚工程量为600万m3,土质为可塑的黏
某工程绞吸挖泥船施工统计的挖泥时间为1800h,吹水时间为100h,生产性停歇时
西南沿海某港口港池疏浚工程,施工工期为1年,无备淤深度。疏浚土质为密实中粗砂和强
混凝土的施工可操作性是一项综合性能,其中包括了混凝土的( )。A.流动性 B
随机试题
Whensheheardfromthehospitalthathergrandfatherhaddied,she______into
[originaltext]M:Look,I’mHorrytobotheryouaboutthis,butthatmusic’srea
《聊斋志异》是一部( )。A.长篇章回小说 B.拟话本 C.文言短篇小说集
某房地产开发公司2011年12月末以500万元的熟地价取得一宗面积为3000
在以上癫痫治疗药物中,相比较不良反应最轻的是A.苯巴比妥B.卡马西平C.苯妥英钠
随着奥运会、世博会、世园会、亚运会等一系列重大文化体育活动在我国召开,一大批地标
关于技术创新决策评估方法中的评分法的说法,正确的有( )。A.项目的关键因素之
()不仅是监理工程师实施进度控制的依据,同时也是其核对工程进度款的依据。A.工
重度二尖瓣狭窄是指二尖瓣瓣口面积A.小于2cm B.小于1~2cm C.小于
根据《建设工程施工合同(示范文本)》(GF—1999—2001),合同双方可约定
最新回复
(
0
)
