背景资料 某施工单位甲承接了一座3×30m预应力混凝土先简支后连续梁桥工程,下

admin2022-08-02  31

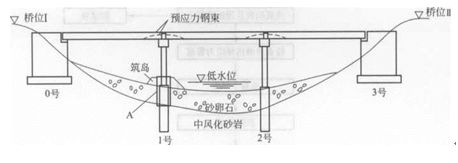

问题 背景资料某施工单位甲承接了一座3×30m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如图2B313014-3所示。图2B313014-3总体布置图地质钻探资料揭示,1号、2号墩有厚度5?8m不等的砂卵石覆盖层,其强度大于25MPa,卵石平均粒径为20cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排査中的职责。桥梁上部结构的主要施工工序包括:①安装临时支座;②拆除临时支座;③安放永久支座;④架设T梁;⑤浇筑T梁接头混凝土;⑥现浇T梁湿接缝混凝土;⑦浇筑横隔板混凝土;⑧张拉二次预应力钢束。【问题】1.开展1#墩顶测量放样时,应控制哪两项指标?2.A是什么临时设施,有何作用?3.根据地质条件,宜选用何种类型钻机施工?4.对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。

选项

答案

解析 1.(本小题共4分)
墩顶坐标(或位置、或轴线、或偏位)(2分)和高程(或标高)(2分)。
2.(本小题共7分)
A为钢护筒(2分),作用是起稳定孔壁(或防止坍孔)(2分);保护孔口地面(1分);固定桩孔位置(1分);钻头导向(1分)。
3.(本小题共3分)
冲击钻机(或冲抓钻机、或旋转钻机)(3分)。
4.(本小题共2分)
①→④→⑦→⑥→⑤→⑧→③→②(或①→③→④→⑦→⑥→⑤→⑧→②)(2分)(若⑦→⑥→⑤→⑧顺序正确则给1分。)
