首页
登录
建筑工程
某公路工程采用工程量清单方式招标,甲公司中标并-b发包人签订了施工承包合同,甲公
某公路工程采用工程量清单方式招标,甲公司中标并-b发包人签订了施工承包合同,甲公
admin
2022-08-02
22
问题

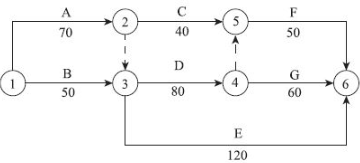

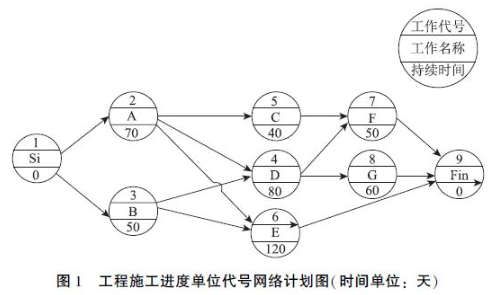

某公路工程采用工程量清单方式招标,甲公司中标并-b发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。

合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。
施工中发生如下事件:事件1:由于设计变更,路基挖土方实际完成工程量为90000m3,双方协商调整单价为14元/m3。边沟人工清淤挖运20m实际完成工程量82m3。事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。事件3:由于设计变更,导致C工作推迟开工60d。事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。【问题】1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)2.将工程施工进度单代号网络计划转换为双代号网络图。3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?4.事件4中,业主可以向承包商提出索赔的费用有哪些?
选项
答案
解析
1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m3。 路基挖方按新单价结算的工程量:90000-75000=15000m3。路基挖方总价:75000×15+15000×14=1335000元。(2)边沟人工清淤挖运不予计价。理由:此项工作出现在207-1-d中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。
3.事件2中,承包商可以获得索赔补偿工期6d,无法获得窝工补偿(或窝工补偿为零)。事件3中,承包商可以索赔工期10d。4.业主可以向承包商索赔:重新检验费和监理加班费。
转载请注明原文地址:https://tihaiku.com/jzgc/149046.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
某海域吹填工程,取土区风浪大、运距远、吹填工程量大,选用“耙吸船——储砂坑——绞
在航道整治工程中,护滩带工程施工一般包含的内容有( )。A.扭工字块安放 B
高桩码头采用柴油锤沉桩施工时,打桩锤锤型的选择应根据( ),并结合施工经验或试
某外海软基上防波堤长度为560m,施工工期两年。设计要求断面成型分三级(Ⅰ、Ⅱ、
水运工程重大事故隐患清单中,施工船舶作业环节的隐患包含( )等内容。A.运输船
港航工程施工由承包商提供的担保主要类型有( )。A.投标担保 B.履约担保
西南沿海某港口港池疏浚工程,施工工期为1年,无备淤深度。疏浚土质为密实中粗砂和强
投标人发生( )等重大变化的,应当及时书面告知招标人。A.上市 B.合并
混凝土的施工可操作性是一项综合性能,其中包括了混凝土的( )。A.流动性 B
关于水运工程施工招标标底的说法,错误的是( )。A.招标人可以决定不编制标底
随机试题
(1)WhenKellyDilworthappliedforaDiscovercardinJuly,shewashappyto
车辆在山区上坡路驾驶,减挡要及时、准确、迅速,避免拖挡行驶导致发动机动力不足。(
中央银行货币政策会从以下()方面影响证券市场。 Ⅰ.通货变动 Ⅱ.选择性货
A. B. C. D.
住宅群体组合还应注意功能方面的要求包括( )等,以达到居住方便、安全、利于管理
下列物质或场所,不能设置在人防工程内的是()。A.聋哑人活动中心 B.油
外用能解毒杀虫,燥湿止痒,内服能清化热痰,止血止泻的药物是( )。A.蛇床子
(2019年真题)配制下列化疗药时,只能选择葡萄糖注射液做溶媒的是A.环磷酰胺
有限责任公司只能以发起方式设立,公司资本只能由发起人认缴,不允许向社会募集,而股
背景资料: 某施工单位承接了一条双向四车道一级公路“白改黑”工程,即在原水泥混
最新回复
(
0
)
