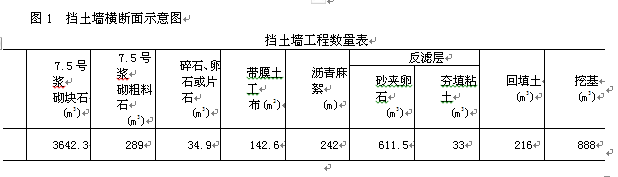

背景材料:某施工单位承建某公路路基工程,其中K18+640~K18+697.52

admin2022-08-02  35

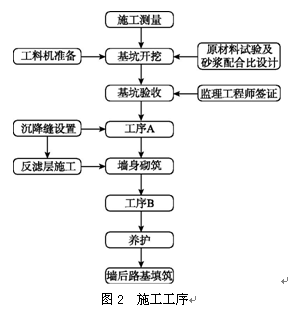

问题 背景材料:某施工单位承建某公路路基工程,其中K18+640~K18+697.52为左侧路堤挡土墙,挡土墙横断面示意见图1,工程数量见下表。施工中发生如下事件:事件1:针对该挡土墙施工,施工单位提出了如下的施工工序(图2)。事件2:施工过程中,施工单位在开挖基坑开挖前,在其周围设置截水沟,开挖采用1M3反铲挖土机挖土,自卸汽车外运土到指定地点,基底预留土厚度200MM,由人工配合清土。土方开挖按1∶0.5放坡,开挖时要设专人负责管理。测量人员随挖随测,保证基底的设计标高及设计几何尺寸。开挖到设计标高后, 检查发现地基承载力为280KPA,设计要求为300KPA。问题:(1) 写出图1中A、B、C的名称。根据结构形式划分,该挡土墙是哪种形式的挡土墙 (2) 表中沥青麻絮用于挡土墙的什么地方 (3) 写出图2中工序A与工序B的名称。(4) 针对事件2中地基承载力不足的情况,提出两种解决方案。

选项

答案

解析 (1) A是墙趾,B是墙底,C是墙踵。该挡土墙是重力式挡土墙。(2) 沥青麻絮用于嵌塞挡土墙的伸缩缝。(3) 工序A是基础砌筑,工序B是勾缝抹面。(4) 1)采用碎石土换填或打桩作为挡墙基础;2)采用扩大基础。
转载请注明原文地址:https://tihaiku.com/jzgc/149010.html

最新回复(0)
