1.背景材料:某高速公路路基工程,路线全长12km,包含土方填筑1342549m

admin2022-08-02  31

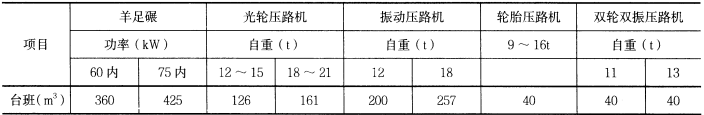

问题 1.背景材料:某高速公路路基工程,路线全长12km,包含土方填筑1342549m3,沿线地表为高、低液限黏土及低液限黏土夹粉细砂层。根据总体施工计划,有效利用施工期为300d。某施工企业承担了该项工程,其企业设备管理统计,机械利用率为90%,其拥有的部分碾压设备及其生产率见下表:2.问题:(1)该企业哪些碾压设备适于该项目?(2)以使用光轮压路机(18~21t)为例,计算完成该工程需要配置的碾压设备台班。

选项

答案

解析 (1)由于沿线地表土为高、低液限黏土及低液限黏土夹粉细砂层,根据该企业拥有设备情况,宜采用光轮压路机及轮胎压路机进行碾压,羊足碾由于功率太小不适于高速公路施工。
