1.背景材料:某施工单位承接了一级公路某标段施工任务,标段内有5 座多跨简支梁桥

admin2022-08-02  20

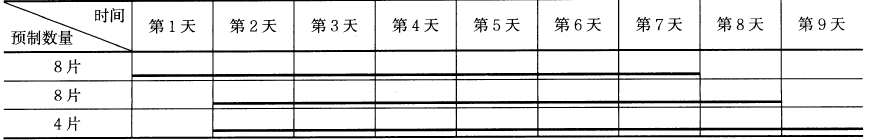

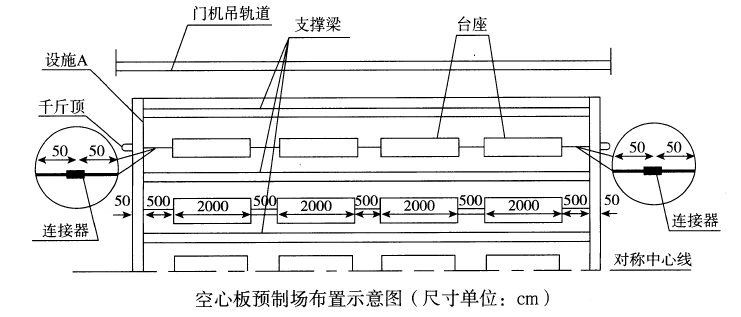

问题 1.背景材料:某施工单位承接了一级公路某标段施工任务,标段内有5 座多跨简支梁桥,桥梁上部结构均采用20m 先张预应力空心板,5 座桥梁共计35 跨,每跨空心板数量均为20 片。施工单位在路基上设置了如下图所示的预制场,所有空心板集中预制。空心板预制场布置示意图(尺寸单位:cm)施工单位定制了8 套模板(外模8 套、充气式胶囊内模8 套)循环重复用,设定每片空心板预制周期为7 天,整个预制施工采取平行流水作业,前20 片心板预制施工横道图如下表。2.问题:(1)写出图中设施A 的名称。计算所有空心板预制完成的工期。(2)如果预制场布置示意图的预制台座道数号从上往下依次排列为1 道、2 道、3道等,那么,第一个8 片梁应是图中哪几道?为什么?(3)此题中平行流水的平行含义是指什么之间的平行?要进行流水的原因是什么?流水指什么具体工作内容之间流水?(4)如果这5 座桥是各为7 跨简支梁桥,那么这5 座简支梁桥的上部结构空心板安装是采用平行作业还是顺序作业?为什么?(5)如果安装桥的一跨空心板需要2d,为保证安装空心板连续施工,存放空心板的梁区至少需要容下多少片空心板?(6)有人计算该题所有空心板预制完成的工期为:35×20÷8 = 87.5 施工段,取88个施工段,工期=(88-1)×1 + 7 = 94d。如果要94d 完成所有空心板预制,在只有8套模板不变的情况下预制场应满足什么条件?请列出分析和计算过程。

选项

答案

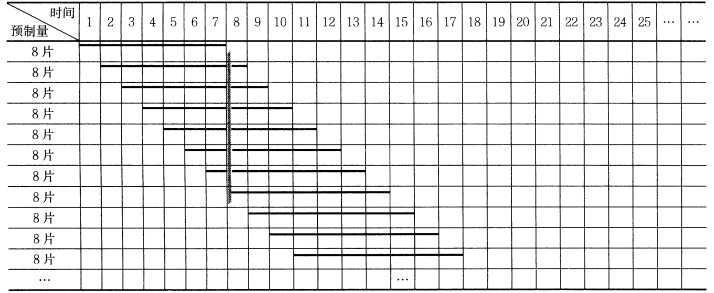

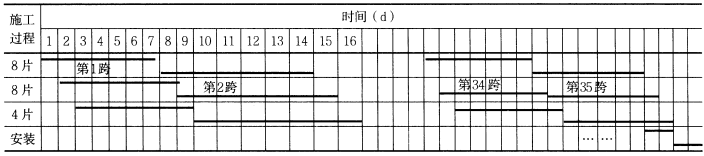

解析 (1)A 为横梁,预制工期= 2 + 35×7 = 247d。(2)如果预制场布置示意图的预制台座道数号从上往下依次排列为1 道、2 道、3道等,那么,第一个8 片梁应是图中第2 道和4 道。因为这样组合先张法张拉预应力对横梁受力对称平衡。(3)此题中平行流水的平行含义是指第2 道和第4 道中 8 片梁预制之间的平行,或者第1 道和第5 道中 8 片梁预制之间的平行。要进行流水的原因是模板只有8 套,资源受限才需要流水。流水是指第2 和第4 道与第1 和第5 道8 片梁的模板安装→浇筑混凝土→拆除模板之间1 天的流水。(4)如果这5 座桥是各为7 跨简支梁桥,那么这5 座简支梁桥的上部结构空心板安装是采用顺序作业。因为一般一跨预制梁的时间大于一跨梁的安装,一跨梁的安装设备顺序逐跨安装能满足要求。(5)如果第一跨预制完成马上就安装梁2 天,势必窝工等待5 天才能安装第二跨。为保证安装空心板连续施工,参考下图,则台座的最后4 片预制完成与空心板安装之间的流水步距K4 片预制,安装= 35×7-34×2 = 177d,177÷7 = 25.28 跨,25 跨×20 片= 500 片。所以为保证安装空心板连续施工存放空心板的梁区至少需要容下500 片空心板。(6)有人计算该题所有空心板预制完成的工期为:35×20÷8 = 87.5 施工段,取88个施工段,工期=(88-1)×1 + 7 = 94d。如果要94d 完成所有空心板预制,在只有8套模板不变的情况下,从下图可以看出7 个8 片过后第一个8 片预制台座将可以腾空第8个8 片就可以进行预制,所以预制场应满足2 道×7 = 14 道预制台座。
转载请注明原文地址:https://tihaiku.com/jzgc/148926.html

最新回复(0)
