【案例】 某施工单位承接了某高速公路A合同段的施工任务,其中包括8km的路基、

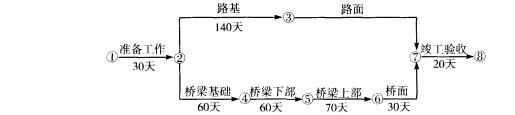

admin2022-08-02  44

问题 【案例】某施工单位承接了某高速公路A合同段的施工任务,其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万元。在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天,导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。【问题】1.该项目土方转运宜选用何种土方机械?说明理由。2.按组织流水施工的要求,完善路面部分的施工网络图。3.计算完善后的网络计划工期,和按此计划项目部可能得到的提前完工奖励或因误期的罚款额。4.将桥梁基础施工时间定为70天是否可行?说明理由。5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成,项目部是否可以直接向监理公司提出索赔?说明理由。

选项

答案

解析 1.可选用小型(或中型)铲运机,因为铲运机主要用于中距离(200~300m)的大规模土方转运工程,并且最适宜在湿度较小的松散沙土和黏土中施工。2.3.如按照流水段组织施工:路面施工需要25 + 25 + 25+15 = 90天。总工期需要:30 + 140+90 + 20 = 280天 300天,因此应得提前完工奖(300 — 280) X 0. 5 = 10 万元。如路面按照路面线性流水需75天,则关键线路在桥梁,总工期为270天,奖励30X0. 5 = 15万元。4.可行。理由:这个10天如果理解为施工队调整时间(由60天到70天),并且上面是按照流水段组织施工总工期为280天的话,则不影响总工期,因为不在关键线路,有时差,不影响总工期。这个10天如果理解为监理影响造成延误的时间,无论上面如何计算总工期,都不影响总工期,因为可以索赔,不会造成影响。5.机具窝工时可索赔的机械费用组成为机械的租赁价格。不能直接向监理公司索赔,由于非承包商原因造成,或由于业主雇佣其他承包商的影响造成的,要向业主索赔,并按规定向监理递交索赔文件。
转载请注明原文地址:https://tihaiku.com/jzgc/148424.html

最新回复(0)
