某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款

admin2022-08-02  27

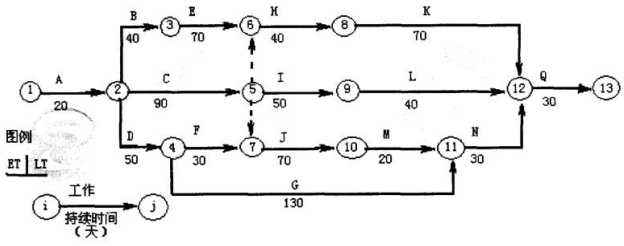

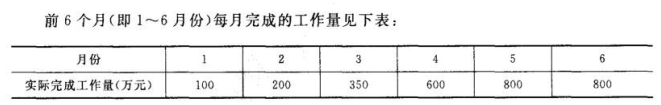

问题 某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。施工过程中,在第3个月末检查时发现:E工作延误20天,C工作延误l0天,F工作按计划进行,G工作提前l0天。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表条件按经济性原则进行了计划调整。在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20天。对此,施工单位在规定时间内提出了工期及费用索赔。问题1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元3.列式计算4月份及5月份的工程进度支付款。4.列式计算6月份的调价款。5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理,并说明理由。

选项

答案

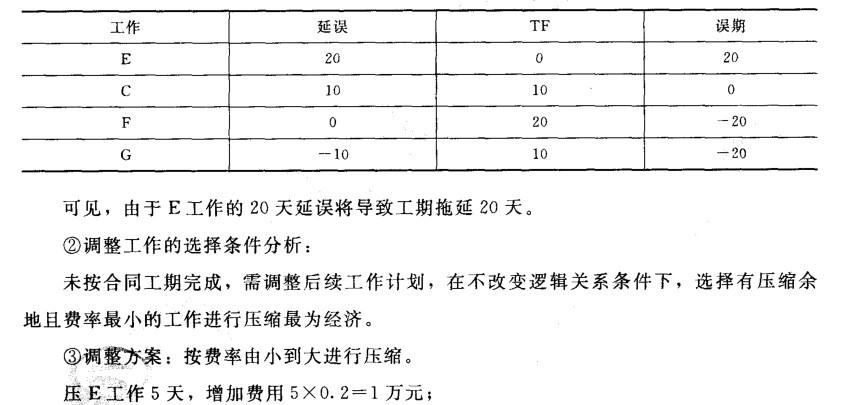

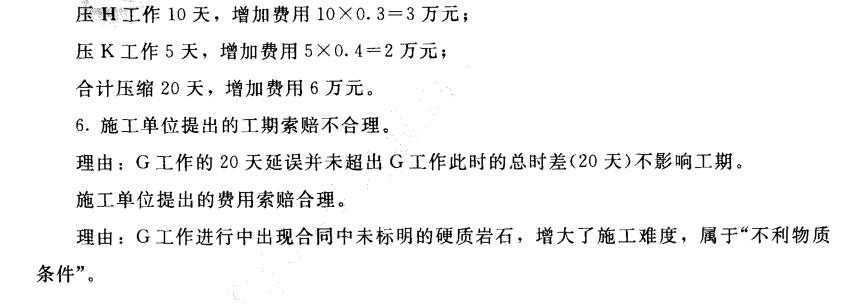

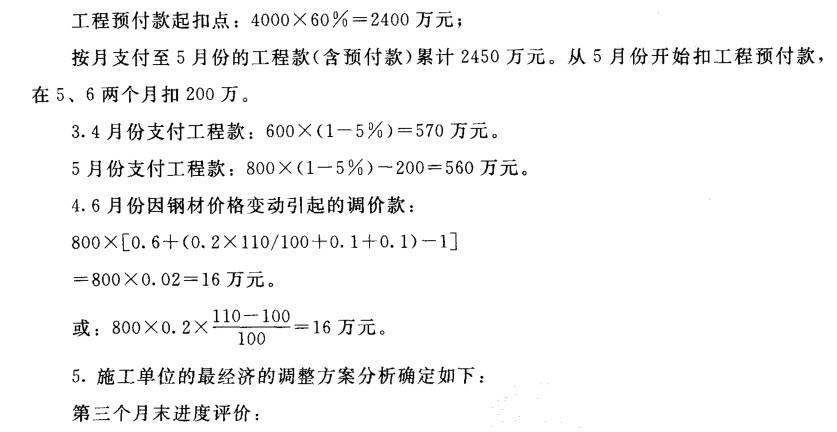

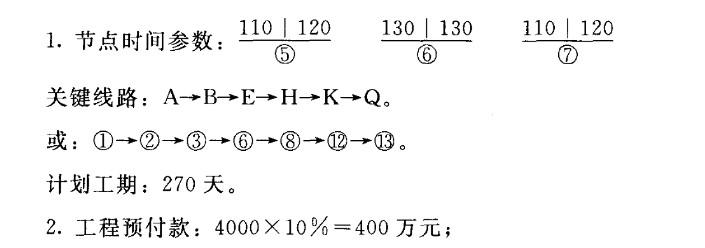

解析 1、⑤节点时间参数(110/120),⑥节点时间参数(130/130),⑦节点时间参数(110/120),(3分);关键线路ABEHKQ(1分);工期270天(1分)。 (共5分) 2、预付款=4000×10%=400万元(2分),起扣点金额=4000×60%=2400万元(2分);起扣月份5月、6月(2分),每次扣200万元(2分)。  (共8分)  3、四月支付款=600×(1--5%)=570万元(2分),五月支付款=800×(1--5%)--200=560万元(2分)。(共4分) 4、六月份调值款=800×(0.6+0.2×110/100+0.1+0.1)×(1--5%)--200=575.2万元(共5分) 5、3月末进度检查结果,因为E工作为关键工作,所以E工作延误20天,将造成总工期延误20天,C工作延误l0天,在总时差范围内,不影响总工期。 优化方案:E压缩5天,H压缩10天,K压缩5天,总工期仍为270天(此时的关键线路为ACJMNQ),费用=5×0.2+10×0.3+5×0.4=6万元。 (分析3分结论2分共5分) 6、可索赔费用,不可索赔工期。因处理硬质岩石导致增加费用不属于合同标明之内的,属业主原因,故可索赔费用。调整工作计划后,G工作有总时差20天,所以不影响总工期,故不可索赔工期。 (共5分)
转载请注明原文地址:https://tihaiku.com/jzgc/148319.html

最新回复(0)
