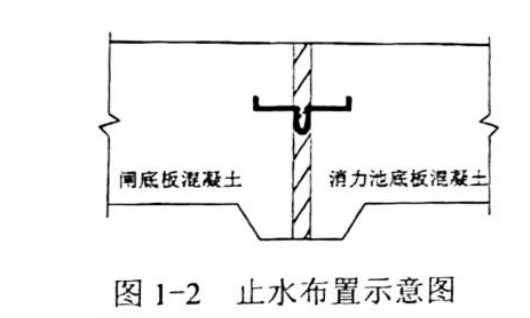

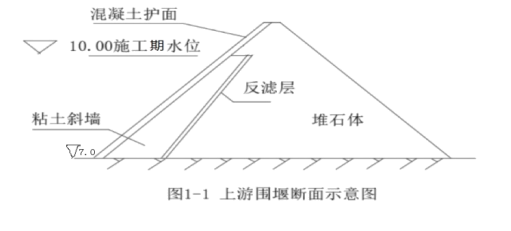

某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图

admin2022-08-02  37

问题 某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图 1-1 所示。闸室底板与消力池底板之间设铜止水片,止水布置示意图如图 1-2 所示。工程施工过程中发生如下事件:事件一:闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作。事件二:根据合同要求,采用 C25、F100、W4 混凝土。进场钢筋应具有出厂质量证明书或试验报告单,每捆钢筋均应挂上标牌,标牌上应标明生产厂家等内容。到货钢筋应分批检查每批钢筋的外观质量并测量钢筋的直径。事件三:施工单位依据《水利水电工程施工组织设计规范》(SL303-2017),采用简化毕肖普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为 1.25。事件四:施工单位根据《水利水电工程施工安全导则》(SL721-2015),编制了围堰专项施工方案,并组织有关专业技术人员进行审核。事件五:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩存在多条竖向裂缝。【问题】1.指出事件一中水闸混凝土施工的总原则以及闸室施工内容的正确排序。2.事件二中 C25、F100、W4 分别表示混凝土的哪些指标?其中数值 25、100、4 的含义分别是什么?3.除生产厂家外,指出事件二中钢筋标牌上应标注的其他内容以及外观质量的现象?4.计算上游围堰最低顶高程(波浪爬高按 0.5m 计);指出斜墙的布置的不妥之处?并说明理由。5.事件三中上游围堰背水侧边坡稳定安全系数计算结果是否满足规范要求?规范中要求的边坡稳定安全系数最小值应为多少?6.事件四中围堰专项施工方案经施工单位有关专业技术人员审核后,还需履行那些报审程序方可组织实施?7.止水部位混凝土浇筑时,应注意哪些事项?8.事件五中,施工单位除检查混凝土裂缝外,还需要检查那些常见的混凝土外观质量问题?

选项

答案

解析 1.(1)水闸混凝土施工的总原则:以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”。 (2)闸室施工内容的正确排序:基坑开挖、闸底板垫层混凝土、闸底板混凝土、闸墩混凝土、底槛及导轨等埋件安装、门槽二期混凝土、闸门安装及调试、闸上公路桥。
2.C25 表示混凝土强度等级的指标,25 表示混凝土强度是 25MPa≤fcu,k<30MPa。F100 表示混凝土抗冻性的指标,100 表示混凝土抗冻性试验能经受 100 次的冻融循环。 W4 表示混凝土抗渗性的指标,4 表示混凝土能抵抗 0.4Mpa的水压力而不渗水。

3.(1)钢筋标牌上还应标注牌号、产品批号、生产日期、规格、尺寸等项目。
(2)外观质量主要查看锈蚀程度及有无裂缝、结疤、麻坑、气泡、砸碰伤痕等。
4.(1)上游围堰最低顶高程:10+0.5+0.5=11.0m。
(2)不妥之处:斜墙式防渗墙顶部设置。
理由:土石围堰防渗体顶部在设计洪水静水位之上有加高值,斜墙防渗体为 0.8-0.6m。
5.(1)上游围堰背水侧边坡稳定安全系数计算结果满足规范要求。
(2)边坡稳定安全系数最小值应为 1.15。
6.经审核合格的,应由施工单位技术负责人签字确认,报监理单位,由项目总监理工程师审核签字,并报项目法人备案后方可组织实施。
7.止水部位混凝土浇筑时,应注意:(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢; (3)振捣器不得触及止水片;
(4)嵌固止水片的模板应适当推迟拆模时间.
8.施工单位除检查混凝土裂缝外,还需要检查混凝土蜂窝、麻面、错台和模板走样等质量问题。
