某水利枢纽工程,其保护人口为 80 万人,治涝面积为 40 万亩,其中拦河闸的校

admin2022-08-02  40

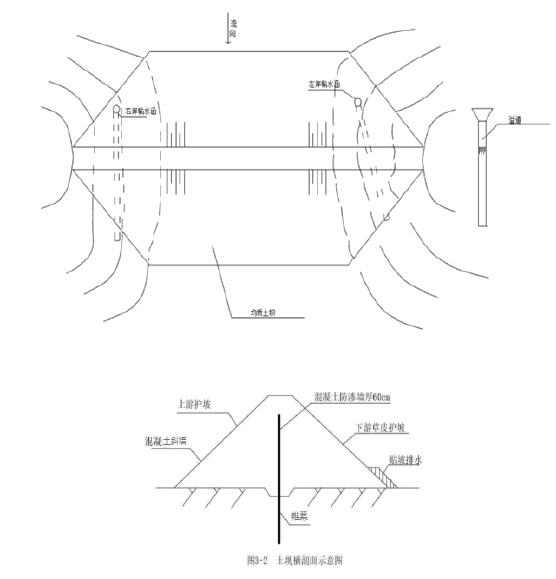

问题 某水利枢纽工程,其保护人口为 80 万人,治涝面积为 40 万亩,其中拦河闸的校核洪水过闸流量是 6000m3/s。该工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面布置示意图如图 3-1 所示,该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游侧加高培厚;拆除重建左、右岸输水涵进口及出口等。计划利用一个非汛期完成主体工程施工,在研究施工导流方案时,经复核,左、右岸输水涵过流能力均能满足施工期导流的要求。混凝土防渗墙位于坝体中部,厚 60cm;帷幕位于防渗墙底部。土坝横剖面示意图如图 3-2 所示。施工过程中发生了如下事件:事件 1:在导流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费 1 万元。施工单位按程序向监理单位提交了索赔意向书等。事件 2:上游围堰背水侧发生管涌,施工单位在管涌出口处进行处理。随后围堰局部坍塌,造成直接经济损失 50 万元。事故发生后,项目法人组织进行事故调查,事故调查初步结果为施工单位未严格履行“四个责任制”。施工单位组织有关单位制定处理方案,经监理批准,对本工程事故及时进行了处理,并报上级主管部门备案。事件 3:事故发生后,项目法人在 48 小时内向有关单位提出了书面报告,部分内容如下:(1)工程名称、建设地点、工期,项目法人、主管部门及负责人电话;(2)事故发生的时问、地点、工程部位以及相应的参建单位名称;【问题】1.指出该水利枢纽工程的等别、工程规模,拦河闸的级别,围堰的级别以及其洪水标准。2.本工程混凝土防渗墙成槽施工前,需做哪些准备工作,本防渗墙混凝土采用哪种方式入仓浇筑比较合适?3.根据背景资料,确定本工程合适的施工导流方案和需要设置的导流建筑物。4.事件 1 中,施工单位索赔的费用为多少?并说明理由。5.根据《水利工程质量事故处理暂行规定》指出事件 2 的质量事故类别。指出事 2 中事故处理有哪些不妥,如有请改正?指出“四个责任制”具体内容。6.事件 3 中,除上述内容外,项目法人还应报告哪些内容?

选项

答案

解析 1.该水利枢纽工程的等别为Ⅱ等,规模为大(2)型,拦河闸级别为 1 级,围堰的级别为 4级,洪水标准为 20-10年一遇。
2.(1)本工程混凝土防渗墙成槽施工前需做:场地平整、挖导槽、做导墙、安装挖槽机械设备、制备泥浆注入导槽等准备工作。 (2)由于混凝土防渗墙位于坝体中部,厚 60cm,槽孔比较深,超过规范限定混凝土自由卸落高度不大于 2m 的要求,防止混凝土集料分离,应采用泵送入仓或者加设串筒、溜管、滑槽入仓(应加设缓降器(料槽等)以防止混凝土集料分离)。
3.(1)本工程合适的施工导流方案是:分期围堰导流。左、右岸输水涵过流能力均能满足施工期导流的要求,互为导流。上下游围堰进行挡水,前期利用其中一侧输水涵和溢洪道导流,后期利用一侧输水涵和溢洪道导流。 (2)需要设置的导流建筑物:上、下游围堰和纵向围堰。
4.施工单位索赔费用为 0 元。 理由:该补充地质勘探的对象是围堰工程(临时工程),为临时工程补充地质勘探所需费用由承包人(施工单位)自己承担。
5.(1)较大质量事故。

(2)不妥之处一:项目法人组织进行事故调查;
改正:由项目主管部门组织调查组调查。
不妥之处二:施工单位组织有关单位制定处理方案;
改正:由项目法人组织有关单位制定处理方案。
不妥之处三:报监理单位批准后,对事故进行了处理不妥;
改正:经上级主管部门审定后实施,报省级水行政主管部门或流域备案。

(3)“四个责任制”指从业单位质量主体责任制、从业单位领导人责任制、从业人员责任制、质量终身责任制。
6.项目法人还应报告:事故发生的简要经过、伤亡人数和直接经济损失的初步估计;
事故发生原因初步分析;
事故发生后采取的措施及事故控制情况。
转载请注明原文地址:https://tihaiku.com/jzgc/147186.html

最新回复(0)
