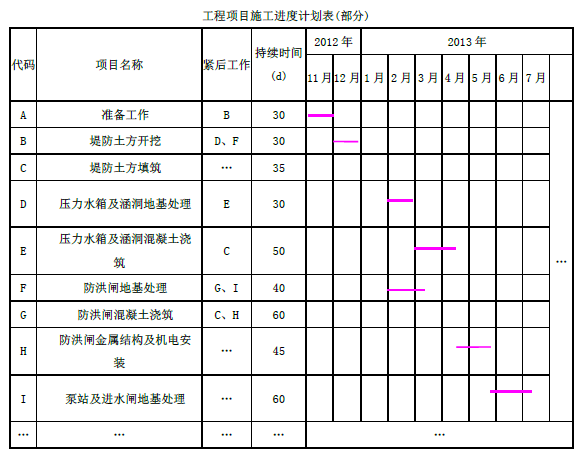

问题 某新建泵站采用堤后式布置,主要工程内容包括:泵房、进水闸、防洪闸、压力水箱和穿堤涵洞。工程所在地的主汛期为6 月~9 月。合同双方依据《水利水电工程标准施工招标文件》(2009 年版)签订了施工合同。合同部分内容如下:(1)合同工期18 个月,工程计划2012 年11 月1 日开工,2014 年4 月30 日完工(2)签约合同价为810 万元;(3)工程质量保证金为签约合同价的3%。施工中发生如下事件:事件1:根据施工方案及安全度汛要求,承包人编制了进度计划,并获得监理人批准。其部分进度计划见下表(不考虑前后工作的搭接,每月按30d 计)。事件2:为加强项目部管理,承包人提出更换项目经理并按合同约定的要求履行了相关手续。承包人于2013 年2 月25 日更换了项目经理事件3:由发包人组织采购的水泵机组运抵现场,承包人直接与供货方办理了交货验收手续,并将随同的备品备件、专用工器具与资料清点后封存。在泵站安装时,承包人自行启用了封存的专用工器具。事件4:合同工程完工证书颁发时间为2014 年7 月10 日。承包人在收到合同工程完工证书后,向监理人提交了包括变更及索赔金额、工程预付款扣回等内容的完工付款申请单。【问题】1.根据事件1,指出“堤防土方填筑”、“防洪闸混凝土浇筑”的施工时段,分析判断该计划是否满足安全度汛要求?2.事件2 中,承包人更换项目经理应办理哪些手续?3.指出事件3 中承包人做法的不妥之处,并改正。4.根据事件4,指出发包人向承包人第一次退还质量保证金的最迟时间和金额。5.事件4 中,承包人向监理人提交的完工付款申请单还应包括哪些主要内容?

选项

答案

解析 1.承包人提交开工报审表的主要内容是按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程进度安排。2.控制性节点工期T 的最迟时间为2012 年5 月30 日。施工期间泄洪闸与灌溉涵洞应互为导流,因灌溉涵洞在第二个非汛期施工,泄洪闸加固应安排在第一个非汛期,而6 月份进入主汛期(在5 月30 日前应具备通水条件)。3.图2 修订的主要内容包括:(1)A 工作增加节点②(A 工作后增加虚工作);(2)节点⑤、⑥之间增加虚工作(B 工作应是F 的紧前工作);(3)工作H 与C 先后对调;(4)工作H、C 时间分别为50 和90。或:承包人修订后的大坝加固项目施工进度计划4.按计划,F 工作最迟必须完成日期为2012 年5 月30 日,在施工条件不变情况下,增加12%的工程量,工作时间需延长12 天(100×12%=12),F 工作的总时差为20 天,对安全度汛无影响。5.(1)2 月份监理人认可的已实施工程价款:98 万元(2)工程预付款扣回金额:220-211.43=8.57 万元截至2013 年1 月底合同累计完成金额1920 万元,相应工程预付款扣回金额按公式计算结果为211.43万元。截至2013 年2 月底合同累计完成金额2018 万元,相应工程预付款扣回金额为220.00 万元。(3)发包人应支付的工程款:98-8.57=89.43 万元
转载请注明原文地址:https://tihaiku.com/jzgc/147069.html

最新回复(0)
