某新建排涝泵站设计流量为16m3/s,共安装4 台机组,单机配套功率400kW

admin2022-08-02  27

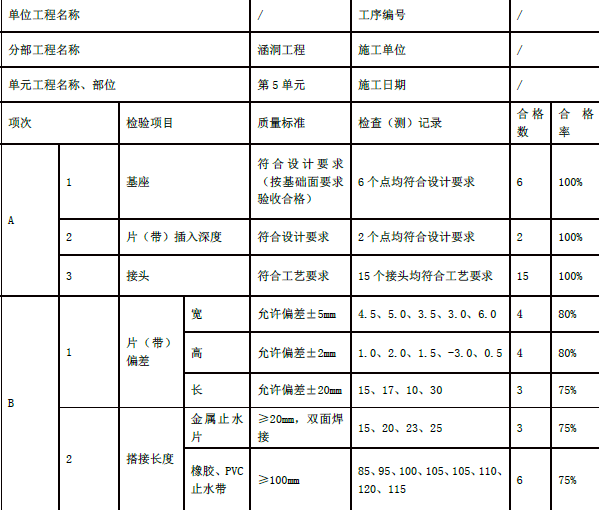

问题 某新建排涝泵站设计流量为16m3/s,共安装4 台机组,单机配套功率400kW 泵站采用正向进水方式布置于红河堤后,区域涝水由泵站抽排后通过压力水箱和穿堤涵洞排入红河,涵洞出口设防洪闸挡洪。红河流域汛期为每年的6~9 月份,堤防级别为l 级。本工程施工期为19 个月,2011 年11 月~2013 年5 月。施工中发生如下事件:事件1:第一个非汛期施工的主要工程内容有:①堤身土方开挖、回填,②泵室地基处理,③泵室混凝土浇筑,④涵身地基处理,⑤涵身混凝土浇筑,⑥泵房上部施工,⑦防洪闸施工,⑧进水闸施工。事件2:穿堤涵洞第五节涵身施工过程中,止水片(带)施工工序质量验收评定如下表所示:事件3:2013 年3 月6 日,该泵站建筑工程通过了合同工程完工验收。项目法人计划于2013 年3 月26 日前完成与运行管理单位的工程移交手续。事件4:档案验收前,施工单位负责编制竣工图。其中总平面布置图(图A)图面变更了45%;涵洞出口段挡土墙(图B)由原重力式变更为扶臂式;堤防混凝土预制块护坡(图C)碎石垫层厚度由设计的10cm变更为15cm。事件5:2013 年4 月,泵站全部工程完成。2013 年5 月底,该工程竣工验收委员会对该泵站工程进行了竣工验收【问题】1.从安全度讯角度考虑,指出事件1 中第一个非讯期最重要的四项工程。2.根据《水利水电工程单元工程施工质量验收评定标准--混凝土工程》(SL632-2012),指出表4 中A、B、C、D、E 所代表的名称或数据。3.根据《水利水电工程验收规程》(SL223-2008),指出并改正事件3 中项目法人的计划完成内容的不妥之处。4.根据《水利水电建设项目档案管理规定》(水办[2005]480 号),分别指出事件4 中图A、图B、图C 三种情况下的竣工图编制要求。5.根据《水利水电工程验收规程》(SL223-2008),指出事件5 中的不妥之处,并简要说明理由。

选项

答案

解析 1.第一个汛期安全度汛考虑,主要考虑堤防的封闭性,所以非汛期必须完成④涵身地基处理,⑤涵身混凝土浇筑,⑦防洪闸施工,①堤身土方开挖、回填
2.A 代表主控项目,B 代表一般项目,C 代表100%,D 代表75%,E 代表合格
3.2013 年3 月26 日前完成与运行管理单位的工程移交手续不妥。
正确做法:2013 年3 月26 日前完成与施工单位交接
4.图A 及图B 应重新绘制竣工图,要求如下:在说明栏内注明变更依据,在图标栏内注明竣工阶段和绘制竣工图的时间、单位、责任人,监理单位应在图标上方加盖并签署“竣工图确认章”;图C 在原施工图上修改,要求如下:在说明栏内注明变更依据,加盖并签署竣工图章。
5.2013 年5 月底该工程竣工验收委员会对该泵站工程进行了竣工验收不妥。
理由:竣工验收应在工程建设项目全部完成并满足一定运行条件后1 年内进行一定运行条件是指:泵站工程经过一个排水期或抽水期
