背景资料: 某大型水库工程主要工程内容包括:加固放水洞洞身、新建放水洞进口竖井

admin2022-08-02  44

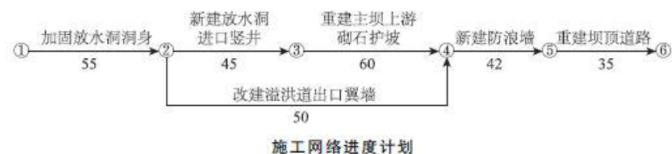

问题 背景资料:某大型水库工程主要工程内容包括:加固放水洞洞身、新建放水洞进口竖井、改建溢洪道出口翼墙、重建主坝上游石护坡、新建防浪墙和重建坝顶道路等工作。签约合同价为 580 万元,合同工期 8 个月,2016 年 12 月 1 日开工,合同约定:(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在 2017 年 5 月 15 日前完成;(2)工程预付款为签约合同价的 10%,当工程进度款累积达到签约合同的 50%时,从超过部分的工程进度款中按 40%扣回工程预付款,扣完为止;(3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金。承包人依据合同制定并经监理单位批准的施工网络进度计划如图 1(单位:天,每月按 30 天计);2016 年 12 月 1 日工程如期开工,施工中发生如下事件: 事件 1:因设计变更,导致“改建溢洪道出口翼墙”于 2017 年 3 月 15 日才开始,并因工程量增加,该工作持续时间将延长 10 天,项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。事件 2:根据工程地质条件、施工安排,该工程采取立堵截流。基坑在施工过程中,为防止边坡失稳,保证施工安全,采取了相应措施。 事件 3:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,且未影响改工程的后续工作。事件 4:截至 2017 年 5 月底,承包人累计完成工程进度款为 428 万元,承包人提出了 6 月份工程进度款支付申请报告,经监理单位确认的工程款为 88 万元。【问题】1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。 2.根据事件 1,分别分析设计变更对安全度汛目标和合同工期的影响。3.根据事件 2 指出截流四过程以及在防止边坡失稳的具体措施。4.事件 3 中工程初期排水总量的组成包括哪些?承包人所采取的技术措施应包括哪些内容?5.根据事件 4,计算 6 月份承包人实际获得的工程进度款。(保留一位小数)

选项

答案

解析 1.(1)本工程施工网络进度计划的完工日期:2017 年 7 月 27 日;
(2)“重建主坝上游砌石护坡”工作计划完成日期:2017 年 5 月 10 日。
2.(1)改建溢洪道出口翼墙,工程量增加,工作时间延长 10 天,即该工作共需 60 天完成,2017年 3 月 15 日开始,完成日期为 2017 年 5 月 14 日。安全度汛目标为其余工作应在 2017 年 5 月 15日前完成,故不影响工程安全度汛目标
(2)该变更导致计划完成日期为 2017 年 8 月 1 日,合同工期为 2017 年 7 月 30 日,故导致合同工期延误 1 天。
3.(1)截流过程包括戗堤的进占形成龙口、龙口范围的加固、合龙和闭气等工作。
(2)防止边坡失稳的具体措施:设置合理坡度、设计边坡护面、基坑支护、降低地下水位。
4.(1)工程初期排水总量的组成包括:围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量。
(2)承包人所采取的技术措施应包括:对围堰进行加固处理;控制初期排水流量,降低地下水位下降速率。
5.(1)工程预付款为 580×l0%=58 万元,当工程进度款累计达到 290 万(580×50%)开始扣除;截止 2012 年 5 月底,扣回的工程预付款为:(428-290)×40%=55.2 万元;因此,6 月份扣回的工程预付款为:58-55.2=2.8 万元;
(2)6 月份实际支付 88-2.8=85.2 万元。
转载请注明原文地址:https://tihaiku.com/jzgc/145861.html

最新回复(0)
